  三、案例分析题(共20题,每题2分。由单选和多选组成。错选,本题不得分;少选,所选的每个选项得0.5分)

  根据下面内容,回答题:

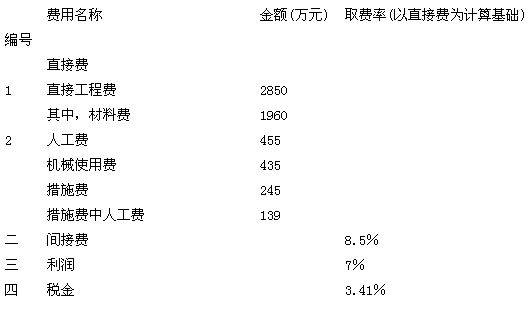

  某建筑物土建工程采用单价法编制施工图预算,有关预算资料如下:

  该工程的直接费为(  )万元。

  A.2850

  B.2989

  C.3095

  D.3358

  参考答案:C

  参考解析

  【解析】直接费=直接工程费+措施费=2850+245=3095(万元)。

  82 该工程的预算造价为(  )万元。

  A.3273.47

  B.3295.75

  C.3595.14

  D.3715.67

  参考答案:D

  参考解析

  【解析】本题采用以直接费为基础的工料单价法计算。

  预算造价=3095×(1+8.5%)×(1+7%)×(1+3.41%)=3715.67(万元)。

  83 下列关于该预算编制方法的说法中,正确的为(  )。

  A.该工程预算是采用工料单价法编制的

  B.该工程预算是采用全费用单价法编制的

  C.该工程预算是采用综合单价法编制的

  D.该工程预算需使用当时当地的材料预算价格、人工工资单价和机械台班单价进行编制

  参考答案:A

  参考解析

  【解析】本工程预算采用的是工料单价法计算的,选项A正确;当采用工料单价法计算时,是根据地区统一单位估价表中的各项工程工料单价,乘以相应的各分项的工程量,选项D有误。

  84 下列关于该工程预算表中税金的说法中,正确的为(  )。

  A.计取的税金中包括营业税

  B.计取的税金中包括城市维护建设税

  C.计取的税金中包括施工企业所得税

  D.从综合税率上看,纳税人所在地为市区

  参考答案:A,B,D

  参考解析

  【解析】工程预算表中的税金是指应计入工程造价内的营业税、城市维护建设税和教育费附加等,不包括企业所得税,因此选项AB正确,选项C有误;纳税地点在市区的企业,综合税率为3.41%,因此选项D正确。

  根据下面内容,回答题: 某建设单位建设一热电厂。该单位委托甲工程监理公司对工程进行监理,委托乙施工单位作为项目的施工总承包单位,并决定向美国丙重型设备制造商订购发电设备。 甲监理公司的总监理工程师在主持编制监理规划时,安排了一位专业监理工程师负责风险分析和相应监理规划内容的编写工作。根据该项目的具体情况,监理工程师对建设单位的风险事件提出了相应的风险对策,并制定了相应风险控制措施,见下表。

  乙施工单位投保了建筑工程保险和附加第三者责任险。在施工过程中;对材料进行分隔存放。建设单位向丙公司预定产品。订货合同规定了设备类型和数量,并规定了以美元作为支付货币,建设单位支付10%的定金。生产时间通常是4个月至9个月建设单位担心人民币兑美元可能贬值;决定对风险套期保值,有效地使人民币的美元价值固定,从而使设备合同的美元价值固定。

  85 从风险控制角度来说,乙施工单位对材料分隔存放,属于(  )。

  A.风险分散

  B.风险分离

  C.风险转移

  D.控制损失

  参考答案:B

  参考解析

  【解析】本题考核的是风险应对。风险分离是指将各风险单位分离间隔,以避免发生连锁反应或互相牵连。

  86 下列关于风险转移、风险规避和风险承受的说法中,正确的为(  )。

  A.风险在转移后不一定同样给他人造成损失

  B.风险规避仍能取得获利机会

  C.决定风险承受时,风险的期望损失可能低于保险人的估计

  D.风险转移的手段常用工程承包中的分包和转包、技术转让或财产出租

  参考答案:A,C,D

  参考解析

  【解析】本题考核的是风险应对。既然是风险规避了,那么在规避风险的同时,也失去了获利的机会。所以B选项错误,其他选项均正确。

  87 下列关于监理工程师在表中提出的各项风险控制措施的说法中,正确的为(  )。

  A.序号1的控制措施正确,固定总价合同对建设单位风险小

  B.序号2的控制措施正确,第三方担保或承包单位提供履约保函可以转移风险

  C.序号3的控制措施不正确,应采取投保保险的方式转移风险

  D.序号4的控制措施不正确,从非基金储备中支付,不属于风险承受

  参考答案:A,B,C

  参考解析

  【解析】本题考核的是风险应对。从非基金储备中支付也是属于风险承受的损失支付方式。

  88 下列关于建设单位面对的汇率风险及其采取的措施的说法中,正确的为(  )。

  A.建设单位面对的风险是投机风险

  B.建设单位有效地将风险转移给了金融市场的投资者

  C.建设单位采取的套期保值措施是风险中性化的一种方式,不能因此获利

  D.建设单位有效地将风险转移给了保险公司

  参考答案:A,B,C

  参考解析

  【解析】本题考核的是风险的概念和风险应对。对于汇率风险而言是可能造成损失也可能带来收益的风险,所以是投机风险。

  根据下面内容,回答题:

  某厂拟新建一座厂房,预计建设工期需要两年。在进行工程项目招标前已经具备了施工详图和详细的设备材料清单。请回答下列问题:

  89

  该座厂房,宜采用(  )合同形式为最佳。

  A.不可调值总价

  B.可调值总价

  C.纯单价合同

  D.成本加酬金

  参考答案:B

  参考解析

  【解析】注意本题的两个关键条件:工期为2年;已经具备了施工详图和详细的设备材料清单。可调值总价合同适用于工程内容和技术经济指标规定很明确的项目,由于合同中列明调值条款,所以工期在1年以上的项目较适于采用这种合同形式。

  90 该工程项目招标时,乙企业为中标施工单位。在双方拟订建筑安装工程预付款支付时,约定预付工程款的预付时间不得迟于约定开工日期前(  )天。

  A.7

  B.10

  C.14

  D.30

  参考答案:A

  参考解析

  【解析】工程预付款的预付时间不得迟于约定的开工日期前7天。

  91 在工程承包合同中,一般规定应将工程总造价的(  )作为尾留款,以作为质量保修金(保留金),在工程保修期结束后拨付。

  A.2%~4%

  B.3%~5%

  C.4%~6%

  D.5%~8%

  参考答案:B

  参考解析

  【解析】在工程承包合同中一般规定,应将工程总造价的3%~5%作为尾留款,作为质量保修金,在工程保修期结束后拨付。

  92 在承包合同中,双方商定采用动态结算方式,按竣工时本市工程造价管理部门颁布的材料费、人工费、机械使用费指数进行结算,这三项费用结算的权重分别为:0.6、0.15、0.25。假若在工程竣工时,按当时的价格指数计算,材料费、人工费、机械使用费分别上涨了80%、40%和20%。如此结算造价应比合同价增加(  )。

  A.30%

  B.50%

  C.41%

  D.59%

  参考答案:D

  参考解析

  【解析】(0.6×1.8+0.15×1.4+0.25×1.2)-1=0.59=59%。

  根据下面内容,回答题:

  某建筑工程公司(乙方)于2008年4月20日与某房地产开发公司(甲方)签订了兴建商业大厦地下室及裙楼的施工合同。乙方编制的施工方案和进度计划已获得甲方聘请的监理工程师批准,甲方也在批准书上签字盖章。该工程的基坑采取机械大开挖施工,施工方案规定:乙方可用租赁的一台斗容量为1m3的反铲挖掘机施工。合同约定在当年的5月11日开工,5月20口土方丁程完工。在实际施工中,发生了,如下事件,乙方均提出索赔。

  事件(1):因租赁的挖掘机大修,晚开工2天,造成人员窝工50个工日。乙方提出工期延期2天、支付50个工日人工费的索赔要求。事件(2):因软弱土层,接到监理工程师5月15日停工的指令,进行地质勘察复查4天,配合用工25个工日。乙方提出工期延期4天、支付25个工日人工费的索赔要求。

  事件(3):5月19日,接到监理工程师5月20日复工的复工令,同时接到基坑开挖深度加深2米的设计变更通知单。乙方针对开挖深度加深2米提出工期和费用索赔。

  事件(4):5月23日用30个工日修复现场周边被损坏的永久性道路,5月24日恢复工作,最终土方工程于5月30日挖掘完毕。乙方提出工期顺延和费用索赔。

  93

  关于事件(1)工期和人工费索赔的说法,正确的为(  )。

  A.延迟开工属建设单位的责任

  B.延迟开工属施工单位的责任

  C.延迟开工属不可预见的原因造成的

  D.索赔成立

  参考答案:B

  参考解析

  【解析】施工方案规定:乙方可用租赁的一台斗容量为1m3的反铲挖掘机施工。设备是乙方租赁的,因租赁的挖掘机设备大修造成的延工,属于乙方(施工方)的责任。

  94 关于事件(2)工期和费用索赔的说法,正确的为(  )。

  A.索赔不成立

  B.只能提出费用索赔

  C.只能提出工期索赔

  D.可同时提出工期索赔和费用索赔

  参考答案:D

  参考解析

  【解析】事件(2)“因软弱土层,接到监理工程师5月15日停工的指令,进行地质勘察复查4天,配合用工25个工日”这属于非承包商(施工单位)责任导致的施工进程延误,并且导致承包商为此增加了开支,所以可以同时提出工期索赔和费用索赔。

  95 关于事件(3)工期和费用索赔的说法,正确的为(  )。

  A.索赔不成立

  B.只能提出费用索赔

  C.只能提出工期索赔

  D.可同时提出工期索赔和费用索赔

  参考答案:D

  参考解析

  【解析】事件(3)“5月19日,接到监理工程师5月20日复工的复工令,同时接到基坑开挖深度加深2米的设计变更通知单”,这属于设计变更,工程数量变更,使实际工程量与原定工程量不同,施工方可以同时提出工期索赔和费用索赔。

  96 关于事件(4)工期和费用索赔及责任的说法,正确的为(  )。

  A.索赔不成立

  B.费用索赔成立

  C.工期索赔成立

  D.现场周边道路畅通属于甲方负责

  参考答案:B,C,D

  参考解析

  【解析】事件(4)“5月23日用30个工日修复现场周边被损坏的永久性道路”,这属于承包商可以索赔的事件。对于未按时交付合格的施工现场及行驶道路、接通水电等,造成的工期延误和费用增加,承包商可以提出索赔。

  根据下面内容,回答题:

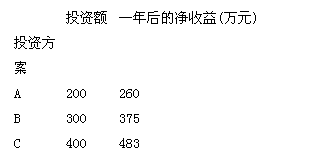

  某项目现有三个互斥的投资方案A、B、C,欲从中选择最有利的方案,三个投资方案的投资额及一年后的净收益率如下表所示。各方案的寿命期都是一年,一年后的净残值为零。假设基准收益率为6%。

  B方案的内部收益率为(  )。

  A.20%

  B.23%

  C.25%

  D.27%

  参考答案:C

  参考解析

  【解析】=300+375÷(1+i)=0,得到i=25%,因此选择C。

  98 C方案的净现值为(  )万元。

  A.39.09

  B.55.66

  C.78.97

  D.83.O0

  参考答案:B

  参考解析

  【解析】净现值=一400+483÷(1+6%)=55.66(万元)。

  99 在下列指标中,可用于对A、B、C三个方案进行选择的为(  )。

  A.追加投资收益率

  B.净将来值

  C.内部收益率

  D.资金利润率

  参考答案:A,B

  参考解析

  【解析】对于寿命期相同的互斥方案的选择,可以采用净现值、净年值、净将来值,也可以采用追加投资收益率法等差额法进行评选,因此选项AB正确。

  100 该项目方案的最佳选择为(  )。

  A.A方案

  B.B、C两方案均可

  C.C方案

  D.A、B两方案均可

  参考答案:C

  参考解析

  【解析】采用净现值法,NPVA=200+260÷(1+6%)=45.28(万元);NPVB=-300+375÷(1+6%)=53.77(万元);NPVC=-400+483÷(1+6%)=55.66(万元)。因此最佳选择为C方案。

  免费预定:经济师报名考试小秘书短信提醒>>   零基础学员如何通关2014年经济师

  15分钟搞懂2014经济师考试考啥  中级各专业历年真题及解析汇总  疑精选汇总

  初中级辅导讲义   章节习题下载   环球网校2013押题命中90%

  环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校经济师频道&论坛,或加经济师考试QQ群:129666620,我们随时与广大考生朋友们一起交流!

经济师备考资料全部免费下载

  • 考试大纲
  • 备考计划
  • 真题答案与解析
  • 易错练习
  • 精讲知识点
  • 考前冲刺提分
点击领取资料

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

经济师资格查询

经济师历年真题下载 更多

经济师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

经济师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
