  (六)施工过程中的合同管理(考核点二.6) $lesson$

  1.本考核点涉及内容极为广泛,也是本章难点。它既涉及施工中质量、进度、投资监督控制的合同管理(检验、支付、工程延期),也涉及工程变更、索赔,还会涉及到合同各方的义务、权利、责任以及风险的分担等问题。对这部分主要应掌握《施工合同》(示范文本)有关条款(3~11各条),并参考“合同管理”教材第六章第四节,以及《监理规范》第5条、第6条(5.5,5.6,6.2,6.4)

  2.考核可能涉及的主要内容:

  (1)对材料、设备及施工质量的控制与监督管理(合同教材第六章第四节,《施工合同》(示范文本),四及七有关条款)。

  (2)隐蔽工程检验与重新检验的处理。(《施工合同》(示范文本),四、第17、18章;合同教材第六章第四节;2003年考题)。

  (3)施工进度的控制、暂停施工、工期延长的处理与确认、提前峻工的要求等(《施工合同》(示范文本),三、1l~13)。

  (4)工程计量及工程款的支付管理(《施工合同》(示范文本),六、第23~26条),竣工结算(《施工合同》(示范文本),九、第32~33条)。

  (5)工程变更的管理(《施工合同》(示范文本),八、第29~31条;合同教材第六章第四节)。

  (6)索赔管理(在本章单列为考核点二.7)(《施工合同》(示范文本),十、第36条)。

  (7)施工环境的管理(合同教材第六章第四节)。

  (8)不可抗力事件影响的管理(《施工合同》(示范文本)第39条;合同教材第六章第四节)。

  (9)合同争议的解决(合同教材第二章第七节)。

  (10)分包的管理(合同教材第六章第三节)。

  3.以上各项涉及的内容与其他相关教材(质量控制、投资控制、进度控制等教材)均有一定联系,在其他相关教材中也有体现。但也互有区别。合同管理教材有关这些方面的内容,主要是从合同管理角度进行介绍。主要涉及到上述各项业务的管理操作程序、责权划分、时限要求等。而“三控制”教材则进一步解决处理上的具体化、数量化的问题,也就是说在合同管理方面主要应掌握:

  ①程序有效性--处理各项业务(如工程延期、工程款支付、工程变更、索赔等)都要按一定的规定程序进行,任何人不得违反,也就是体现在操作上、处理上的“操作程序化”,按规定程序操作才有效。

  ②时限有效性--在执行任何程序中,都有一定的时间要求,在规定的时间范围内执行才有效,超过规定的时限就无效,或得到相反的结果。

  ③书面的有效性--监理工程师一切指令、要求以及承包人的要求、申请等都必须以书面的形式表达才有效,如紧急情况来不及,也可以口头的方式提出,但必须在一定时限内进行书面确认。

  4.执行合同中的有关合同管理工作程序和时限。

  由于这部分内容庞杂,时间规定(时限)又五花八门,比较难掌握。为了帮助学者易于掌握有关内容,特将一些主要的合同管理程序和时间限制的规定归纳概括如下,供读者复习时参考(以《施工合同》(示范文本)为依据)。

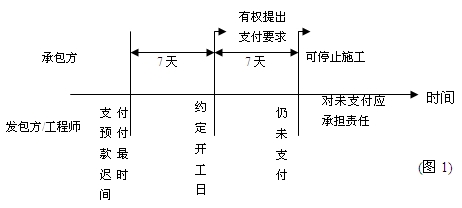

  (1)时限为7天的工作程序。

  ①申请延期开工的程序:

  ?当承包方拟提示延期开工的要求时--应在合同约定的开工日前7天书面提出,工程师接到申请后48小时内书面答复,过时限不答复即为承认其要求。

  ?若因发包人原因要求延期开工--工程师书面通知。造成的承包方损失,发包人赔偿。



查看更多内容>>   监理工程师考试频道     监理工程师考试论坛  监理工程师课程免费试听

?网校2010年监理工程师考试网上辅导通过率高达90.80%

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

监理工程师资格查询

监理工程师历年真题下载 更多

监理工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

监理工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
