2011年监理工程师考试《案例分析》真题详解(40)
更新时间:2011-03-16 09:49:38
来源:|0
浏览
收藏
监理工程师报名、考试、查分时间 免费短信提醒

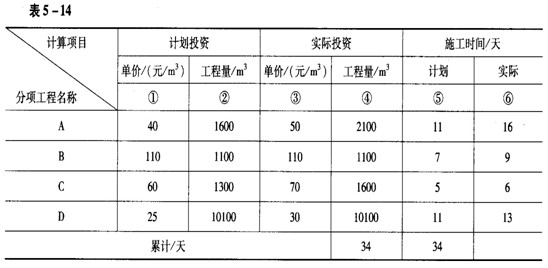

某分部工程由顺序进行的A.B.C.D四个分项工程组成,它们各自的计划单价、计划工程量和计划所需的施工时间,以及施工实际所用的时间、费用和实际完成的工程量见表5-14.

问题
试对各分项工程和该分部工程的投资偏差进行分析比较。

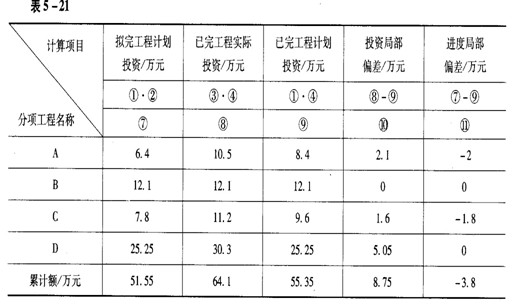

参考答案
计算结果见表5-21(20分)。
