2011年监理工程师考试《案例分析》真题详解(45)
更新时间:2011-03-17 09:40:08
来源:|0
浏览
收藏
监理工程师报名、考试、查分时间 免费短信提醒

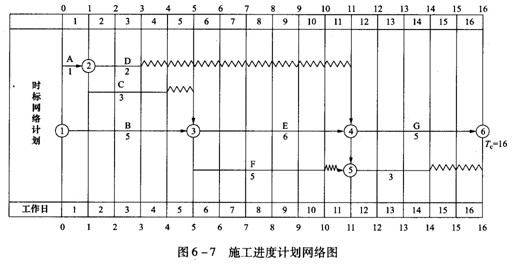

某6层住宅楼工程项目时标网络计划如图6 -7所示,在工作日第5天下班后检查施工进度完成情况,发现A工作已完成,D工作尚未开始,C工作进行2天,B工作进行3天。

问题
1.绘制实际进度前锋线记录进度执行情况。

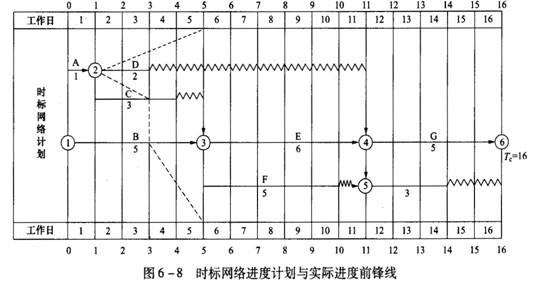

答案:绘制实际进度前锋线(如图6-8中虚线所示)(10分)。

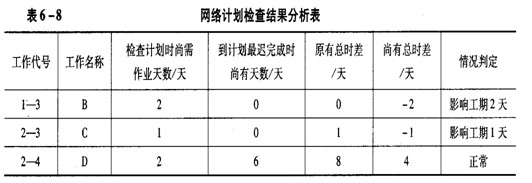

2.对实际进度与计划进度对比分析,填写网络计划检查结果分析表。
答案:网络计划检查结果分析见表6-8(10分)。
