注册监理工程师考试《进度控制》第二章重点解析(5)
二、掌握非节奏流水施工的特点、流水步距及流水施工工期的计算方法$lesson$
一、非节奏流水施工的特点
1.各施工过程在各施工段的流水节拍不全相等;
2.相邻施工过程的流水步距不尽相等;
3.专业工作队数等于施工过程数;
4.各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
二、流水步距的确定
在非节奏流水施工中,通常采用累加数列错位相减取大差法计算流水步距。由于这种方法是由潘特考夫斯基首先提出的,故又称为潘特考夫斯基法。
累加数列错位相减取大差法的基本步骤:
1.对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;
2.将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列;
3.在差数列中取最大值,即为这两个相邻施工过程的流水步距。

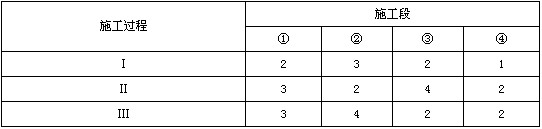

例:某工程由3个施工过程组成,分为4个施工段进行流水施工,其流水节拍见表2-1,试确定流水步距。

解:(1)求各施工过程流水节拍的累加数列:
施工过程Ⅰ:2,5,7,8
施工过程Ⅱ:3,5,9,11
施工过程Ⅲ:3,7,9,11
(2)错位相减求得差数列:

(3)在差数列中取最大值求得流水步距:
施工过程Ⅰ与Ⅱ之间的流水步距:K1,2=max[2,2,2,-1,-11]=2天
施工过程Ⅱ与Ⅲ之间的流水步距:K2,3=max[3,2,2,2,-11]=3天
查看更多内容>> 监理工程师考试频道 监理工程师考试论坛 监理工程师课程免费试听
?2012年监理工程师考试网上辅导招生简章推出
?2012年监理工程师权威老师授课 现在报名赠2011年版课程!
?网校2010年监理工程师考试网上辅导通过率高达90.80%
最新资讯
- 2026年监理工程师《目标控制-土建》章节习题2025-12-18
- 2026年监理工程师考试《理论与法规》课后习题2025-12-18
- 2026年监理《合同管理》考试母题及答案解析2025-12-11
- 2026年监理工程师考试《合同管理》精选备考试题2025-12-11
- 2026年监理工程师《目标控制-交通运输工程》备考训练题2025-12-04
- 2026年监理工程师《目标控制(水利工程)》模拟考题2025-12-04
- 2026年监理工程师考试《理论与法规》模拟试题及答案2025-11-27
- 2026年监理工程师《建设工程合同管理》试题及答案2025-11-27
- 2026年监理工程师《目标控制(土建)》精选试题及答案2025-11-20
- 2026监理工程师《案例分析-土木建筑工程》备考练习试题2025-11-20
