2013年监理工程师案例分析冲刺试题第一套试题六
更新时间:2013-04-26 14:58:40
来源:|0
浏览
收藏
监理工程师报名、考试、查分时间 免费短信提醒
试题六(20分)

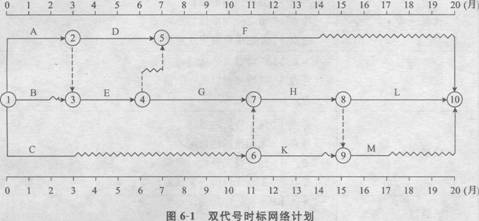

某公司中标的一项设备安装工程的双代号时标网络计划如图6-1所示,计划工期

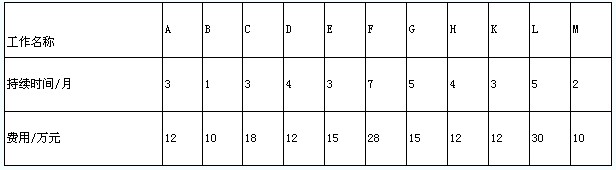

20个月,其持续时间和预算费用见表6―1。工程进行到第14个月,工作F完成了6个月
的工作量,工作H完成了2个月工作量,工作K已经完成工作量。

表6-1预算费用、持续时问表

【问题】
1.在时标网络计划上绘制第l4个月的实际进度的前锋线,并计算累计完成投资额。
2.如果后续工作按原计划进行,试分析F、H、K三项工作对计划工期产生了什么影响。
3.重新绘制第l4个月至完工的时标网络计划。
4.如果要求原工期保持不变,第l4个月后需压缩哪项工作?
编辑推荐:
2013年监理工程师权威老师授课 现在报名 赠2012年版课程!
环球网校2012年监理工程师考试辅 导通过率高达91.45%
编辑推荐
最新资讯
- 2026年监理工程师《目标控制-交通运输工程》随堂练习题2026-01-29
- 2026年注册监理工程师《目标控制(土建)》考试题目及答案2026-01-23
- 2026年监理工程师《建设工程监理基本理论和相关法规》备考试题2026-01-16
- 2026年监理工程师《合同管理》考试免费题库2026-01-09
- 2026年注册监理工程师《案例分析-交通运输工程》章节题2025-12-29
- 2026年监理工程师考试《案例分析-土木建筑》模拟题2025-12-29
- 2026年监理考试《目标控制-交通运输工程》精选题2025-12-24
- 2026年监理工程师考试《目标控制-水利工程》精选练习题2025-12-24
- 2026年监理工程师《目标控制-土建》章节习题2025-12-18
- 2026年监理工程师考试《理论与法规》课后习题2025-12-18
