试题六(20分)

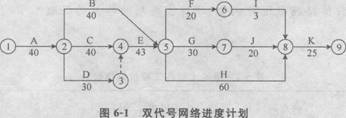

某工程施工合同工期为213 d,施工单位拟定的施工双代号网络进度计划如图6―1
所示,图中箭线下方数据为工作持续时间(单位:d)。

在A工作完成时,由于设计变更,项目业主提出了增加L、N两项工作的要求。l,工
作在D工作之后开始,在H工作开始之前结束;N工作在F工作之后开始,在J工作开
始之前结束,施工单位对I。N两项工作持续时间的估计值见表6―1。

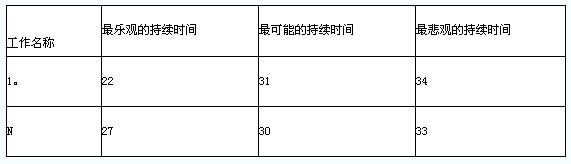

表6-1 L、N工作持续时间估计值 单位:d

【问题】
1.图6―1所示的进度计划能否满足合同工期的要求?为什么?该计划中除A、K工作外,
还有哪些工作为关键工作?网络计划中关键工作的总时差和自由时差分别为多少天?
2.根据三时估计法确定L、N工作的持续时问期望值,并判断哪一个工作的持续时间期
望值更可靠。说明理由。
3.绘制该工程增加L、N工作后的双代号网络进度计划,确定新的计算工期和关键线路
(按L、N工作的持续时间期望值确定其持续时间)。
4.为使该工程按原合同工期完工,可以采取哪几种方法缩短计算工期?
编辑推荐:
2013年监理工程师权威老师授课 现在报名 赠2012年版课程!
环球网校2012年监理工程师考试辅 导通过率高达91.45%
编辑推荐
最新资讯
- 2026年监理工程师《目标控制-土建》章节习题2025-12-18
- 2026年监理工程师考试《理论与法规》课后习题2025-12-18
- 2026年监理《合同管理》考试母题及答案解析2025-12-11
- 2026年监理工程师考试《合同管理》精选备考试题2025-12-11
- 2026年监理工程师《目标控制-交通运输工程》备考训练题2025-12-04
- 2026年监理工程师《目标控制(水利工程)》模拟考题2025-12-04
- 2026年监理工程师考试《理论与法规》模拟试题及答案2025-11-27
- 2026年监理工程师《建设工程合同管理》试题及答案2025-11-27
- 2026年监理工程师《目标控制(土建)》精选试题及答案2025-11-20
- 2026监理工程师《案例分析-土木建筑工程》备考练习试题2025-11-20
