铁路工程讲义:lC420101铁路工程项目施工进度管理要求
【摘要】环球网校一级建造师频道为您提供一级建造师考试必备的复习资料和试题,供考生复习备考之用,本文为铁路工程讲义:lC420101铁路工程项目施工进度管理要求,是考生必须要熟记和掌握的重点内容。2015年的一级建造师考试将于9月19日至20日举行,环球网校在此提醒广大考生做好复习备考。祝广大考生顺利通过一级建造师考试!
1C420100铁路工程项目施工进度管理要求及方法
lC420101铁路工程项目施工进度管理要求
【案例lC420102―1】
1.背景

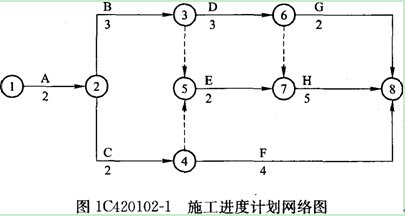

某铁路工程项目的施工招标文件中表明该工程采用综合单价计价方式,工期为15个月。施工单位在投标书中编制的施工进度计划如图1C420102―1所示。

施工过程中发生了以下事件:
事件1:A、C两项工作为土石方工程,施工按计划进行4个月后,设计院以设计变更通知发布新增土方工程N的指示。该工作的性质和施工难度与A、C工作相同。N工作在B和C工作完成后开始施工,且为H和G的紧前工作,施工单位按计划用4个月完成N工作。
事件2:F工作,因设计变更等待新图纸延误1个月。
事件3:G工作由于分包单位施工的工程质量不合格造成返工,实际3个月完成。
2.问题
(1)请对以上施工过程中发生的3个事件进行合同责任分析。
(2)请计算投标时的计划工期,并在图中计算网络计划参数,标示关键线路。
(3)请重新绘制调整后的网络计划,确定调整后的工期并计算网络计划参数,标示关键线路。
3.分析与答案
(1)合同责任分析:
1)事件1属于建设单位责任。
2)事件2属于建设单位责任。
3)事件3属于承包单位责任。

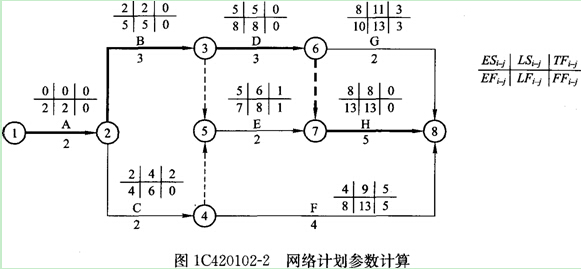

(2)投标时的计划工期为13个月。参数如图1C420102―2所示,粗线为关键线路。

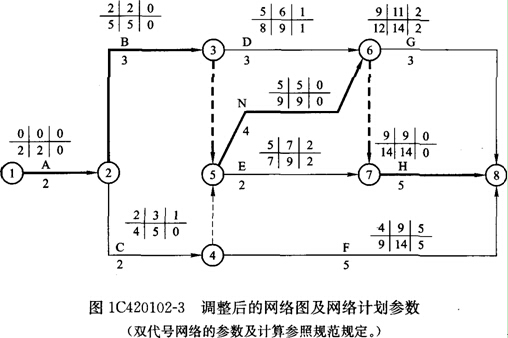

(3)增加N工作后的,调整后的网络图及网络计划参数如图1C420102―3所示,粗线为关键线路,调整后的工期为14个月。

环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道及考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
交流互动:一建微博|微信edu24ol_jzs1|QQ群342289995
最新资讯
- 【免费领取】2026年一建:从真题视角看备考这件事课程2025-11-20
- 【免费领取】还在为案例题发愁?2026年一建案例精批体验课让你快速提分!2025-11-14
- 【免费领取】一建重点知识闪记宝典,高分必备!2025-11-13
- 环球网校双11狂欢:一建考生锁定直播间,强师天团送免单!2025-11-11
- 一级建造师《法规》考点:社保与公积金必须同时缴纳!2025-11-11
- 2026年一级建造师必领!报考及备考资料包已备好2025-10-20
- 速来了解!2026年一级建造师教材何时出新书?2025-10-20
- 备考神器!2018-2025年一级建造师真题及答案免费下载!2025-10-14
- 备考一级建造师遇大爷夸赞?考生关注啦2025-10-13
- 考完一级建造师这样做,薪资翻倍!2025-09-25
