★★★★★拱桥的施工特点
1B413042拱桥的施工特点
一、劲性骨架浇筑拱圈

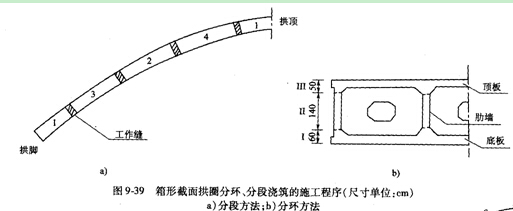

劲性骨架混凝土拱桥的外包拱圈以钢管混凝土劲性骨架为依托,利用吊挂模板浇筑,并按照横向分块、纵向分环和分段的原则外包混凝土。劲性骨架单独承担拱圈第一环的混凝土重力,随后各环混凝土的重力由先期浇筑的混凝土环与劲性骨架形成的组合结构共同承担。
这种方法施工的关键是:
(1)大跨度大吨位缆索吊机的设计、安装及操作
(2)长距离、大落差的混凝土两级泵送和压注工艺
(3)拱圈混凝土浇筑的“多点平衡法”浇筑程序设计
(4)劲性骨架安装及拱圈施工过程中的拱轴线控制
(5)浇筑拱圈外包混凝土期间的结构强度和稳定性分析

二、装配式混凝土、钢筋混凝土拱圈
装配式混凝土、钢筋混凝土拱圈适用于箱形拱、肋拱及箱肋组合拱(以下均称箱形拱)的少支架或无支架施工。
(一)无支架安装拱圈
1.构件拼装应结合桥梁规模、河流、地形及设备等条件采用适宜的吊装机具,各项机具设备和辅助结构的规格、型号、数量等均应按有关规定经过设计计算确定。缆索吊机在吊装前必须按规定进行试拉和试吊。
3.扣架的布置应符合下列规定:
(1)扣架一般设在墩、台顶上,扣架底部应固定,架顶应设置风缆。
(2)各扣索位置必须与所吊挂的拱肋在同一竖直面内。
(3)扣架上索鞍顶面的高程应高于拱肋扣环高程。
(4)扣架应进行强度和稳定性验算。
(二)转体施工安装方法
(三)缆索吊装施工
(四)钢管拱肋(桁架)施工
1.钢管拱肋(桁架)安装
(1)安装方法
钢管混凝土拱肋施工中最重要的工序之一就是拱肋安装,安装的方法有:无支架缆索吊装;少支架缆索吊装;整片拱肋或少支架浮吊安装;吊桥式缆索吊装;转体施工;支架上组装;千斤顶斜拉扣挂悬拼等。
(2)拱圈形成
钢管拱肋成拱过程中,应同时安装横向联接系,未安装联接系的不得多于一个节段,否则应采取临时横向稳定措施。节段间环焊缝的施焊应对称进行,施焊前需保证节段间有可靠的临时连接并用定位板控制焊缝间隙,不得采用堆焊。
2.钢管内混凝土浇筑

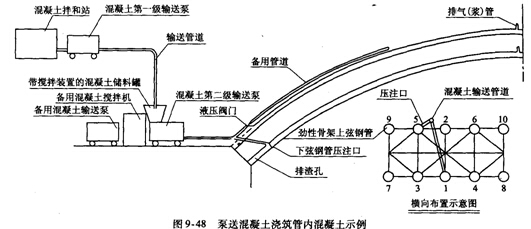

(1)浇筑方法与工艺流程
管内混凝土浇筑可采用人工浇筑和泵送顶升压注两种方法,一般应采用泵送顶升压注施工,由两拱脚至拱顶对称均衡地一次压注完成。由于分段浇筑对密封的钢管来讲较为困难,且由此而产生的若干混凝土接缝对钢管混凝土拱肋质量不利。所以,一般采用自拱脚一次对称浇(压)筑至拱顶的方案。
(2)管内混凝土质量要求:
钢管混凝土压注前应清理管内污物,润湿管壁,泵人适量的水泥浆后再压注混凝土,直至钢管顶端排气孔排出合格的混凝土时停止。完成后应关闭设于压注口的倒流截止阀,管内混凝土的压注应连续进行,不得中断。管内混凝土不能出现断缝、空洞;
一根钢管的混凝土的灌注完成时间不得超过第一盘入管混凝土的初凝时间;
一根钢管的混凝土必须连续灌注,一气呵成。
钢管混凝土的质量检测办法应以超声波检测为主,人工敲击为辅。
钢管混凝土的泵送顺序应按设计要求进行,宜采用先钢管后腹箱的施工程序。


环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道及考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
交流互动:一建微博|微信edu24ol_jzs1|QQ群342289995
最新资讯
- 2025年一建卡人的效果出来了,95分或许还有救!2025-12-22
- 抢占先机!2026年一级建造师备考攻略请查收!2025-12-22
- 2026年一建考试用书14册同步预售,每科新增或变动5%-30%2025-12-19
- 2026年一级建造师新教材每科新增或变动5%-30%2025-12-19
- 2026年一级建造师新教材变动比例!每科变动5%-30%!2025-12-17
- 2026版一级建造师考试教材开启预售,备考抢先一步2025-12-12
- 已整理!2026年一级建造师教材或将迎来这些改变2025-12-12
- 【免费领取】2026年一建:从真题视角看备考这件事课程2025-11-20
- 【免费领取】还在为案例题发愁?2026年一建案例精批体验课让你快速提分!2025-11-14
- 【免费领取】一建重点知识闪记宝典,高分必备!2025-11-13
