当前位置: 首页 > 一级建造师 > 建筑工程管理与实务 > 背景 某建筑公司(乙方)与某学校(甲方)签订了教学楼承建合同,合同约定工期奖罚条件:乙方提前完成该工程1周,甲方奖励乙方10万元,若乙方延误总工期1周,则扣除乙方工程款10万元。 合同中约定:施工中实际工程量超过计划工程量10%以上时,超出部分按单价的90%计算。 双方就施工进度计划达成一致,如下图所示: 在施工过程中发生如下事件:事件一:B工作为基底换填,施工中乙方为保证施工质量,将换填范围适当扩大,致使计划换填土方量由250立方米增加到300立方米,工作时间增加1周。 事件二:C工作施工完成后,甲方认为地下管线位置与设计图纸不符,经剥露检查确实有误,延误工期2周,发生费用1.5万元。 事件三:I工作施工过程中,发现甲方提供施工设计图纸存在错误,修改设计及完善图纸造成乙方施工进度拖延3周,发生费用3万元。 事件四:G工作为甲指定分包项目,在施工过程中由于指定分包租赁的设备出现故障,使G工作施工拖延2周,发生费用1万元。 乙方针对上述四事件向甲方提出工期和费用索赔。 【问题】 1.该工程计划工期为几周?并指出关键线路(工作法表示)。 2.上述四个事件中,分别分析乙方工期、费用索赔是否成立?为什么?如成立,并给出乙方可获得的具体索赔周数和金额。

1.【问答题】

背景

某建筑公司(乙方)与某学校(甲方)签订了教学楼承建合同,合同约定工期奖罚条件:乙方提前完成该工程1周,甲方奖励乙方10万元,若乙方延误总工期1周,则扣除乙方工程款10万元。

合同中约定:施工中实际工程量超过计划工程量10%以上时,超出部分按单价的90%计算。

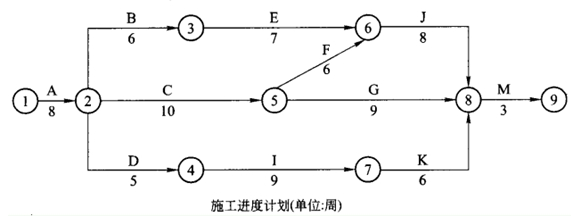

双方就施工进度计划达成一致,如下图所示:

在施工过程中发生如下事件:

事件一:B工作为基底换填,施工中乙方为保证施工质量,将换填范围适当扩大,致使计划换填土方量由250立方米增加到300立方米,工作时间增加1周。

事件二:C工作施工完成后,甲方认为地下管线位置与设计图纸不符,经剥露检查确实有误,延误工期2周,发生费用1.5万元。

事件三:I工作施工过程中,发现甲方提供施工设计图纸存在错误,修改设计及完善图纸造成乙方施工进度拖延3周,发生费用3万元。

事件四:G工作为甲指定分包项目,在施工过程中由于指定分包租赁的设备出现故障,使G工作施工拖延2周,发生费用1万元。

乙方针对上述四事件向甲方提出工期和费用索赔。

【问题】

1.该工程计划工期为几周?并指出关键线路(工作法表示)。

2.上述四个事件中,分别分析乙方工期、费用索赔是否成立?为什么?如成立,并给出乙方可获得的具体索赔周数和金额。
