1.【问答题】
【背景资料】
某施工单位承接了南方一座双向四车道分离式隧道施工,其中左线长1858m,右线长1862m,隧道最大埋深98m,净空宽度9.64m,净空高度6.88m,设计车速为100km/h。根据地质勘探报告,YK15+020~YK15+200段分布有冲刷煤屑、瓦斯包体和含水瓦斯包体岩层节理及裂隙发育。其中YK15+150~YK15+200段穿越背斜组成的复式褶皱带,为挤压强烈、地应力相对集中地段。
施工中发生如下事件:

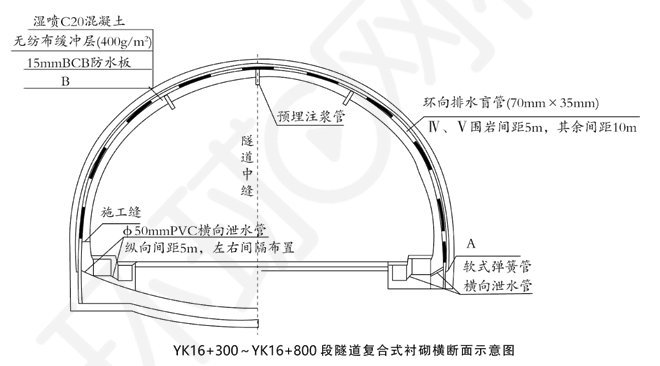

事件一:YK16+300~YK16+800段为Ⅴ级围岩,该段隧道复合式衬砌横断面示意图如图所示,采用喷锚网联合支护形式,结合超前小导管作为超前支护措施,二次衬砌采用灌注混凝土,初期支护与二次衬砌之间铺设防水层,示意图如下:

事件二:隧道施工方案部分做法如下:
(1)反坡排水时设置集水坑,采用水泵抽水,将水排出洞外。井下工作水泵的排水能力不小于1.1倍正常涌水量,并配置备用水泵。
(2)在开挖掌子面至仰拱之间设置逃生通道,随开挖进尺不断前移。
(3)全断面衬砌模板台车的模板留有振捣窗,振捣窗尺寸为450mm×450mm。
(4)型钢钢架在加工厂采用热弯法加工成形,与连接钢板焊接采用双面焊。
事件三:初期支护施工时,施工单位根据《公路工程质量检验评定标准》的规定,对喷射混凝土质量进行了自检,实测项目包括喷层厚度等三项,合格率均满足要求。
事件四:2022年6月6日上午,隧道开挖时,监控量测人员在处理量测数据中,发现“周边位移-时间曲线”出现反弯点,但未及时告知作业班组潜在的危险。当日下午发生较大塌方,当场死亡人数5人,重伤12人。经补报并核实,截止到2022年7月6日,确认死亡人数为10人。
【问题】
1.根据地质条件,指出该隧道潜在的安全事故类型。
2.分别写出A、B的名称,并指出B施作前需要满足的条件。
3.逐一判断事件二中施工方案的做法是否正确,若不正确写出正确做法。
4.写出事件三中喷射混凝土质量检验时另外两项实测项目。
5.监控量测数据处理中,发现“周边位移-时间曲线”出现反弯点说明什么问题?应如何处理?
6.根据《生产安全事故报告和调查处理条例》,发生的塌方事故属于什么等级?说明理由。
