1.【问答题】
【背景资料】
某公司承建一座城市桥梁工程,双向四车道,桥宽28m,预制预应力混凝土T形梁,先简支后连续结构。桥跨布置为2联(4X35m),下部结构为钻孔灌注桩基础,直径1.8m柱式墩。T梁先简支后连续结构如图5-1、5-2所示。
项目部编制的施工组织设计部分内容如下:
(1)将上部结构T梁安装施工工序划分为:①T梁预制、②T梁吊装、③张拉T梁连续段钢绞线、④安装板式橡胶支座、⑤安装临时支座、⑥拆除临时支座、⑦现浇T梁连续段湿接头、⑧现浇T梁翼板湿接缝,施工工艺流程为①T梁预制→C→②T梁吊装→D→E→F→G→H→桥面系施工。
(2)根据上部结构的结构形式及施工技术方案选择临时支座的使用材料或设备,在具备施工条件时开展临时支座拆除。
(3)在T梁安装施工过程中,适时开展T梁连续段湿接头、T梁翼板湿接缝的现场浇筑施工。
(4)T梁连续段钢绞线施工前,项目部开展主要准备工作如下:
1)指派技术人员主持钢绞线张拉施工工作,编制专项施工方案等然后施工人员开展钢绞线张拉施工作业交底。
2)检验锚具、夹具、连接器的型号、规格等参数及张拉设备是否符合设计要求。
3)检查钢绞线的张拉设备是否符合使用规定。


【问题】

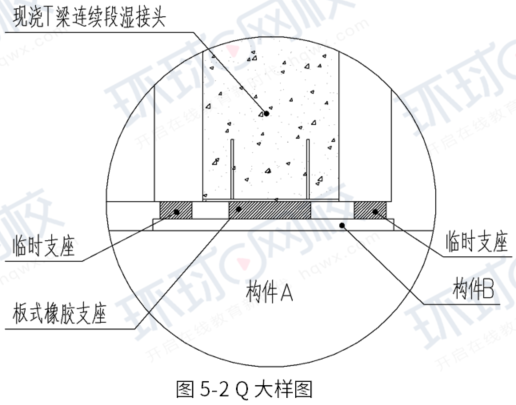

1.写出图5-2中构件A、构件B的名称?
2.写出施工组织设计(1)中施工工序C~H的名称(用背景资料中序号①~⑧作答)。
3.临时支座用什么材料或设备?什么时候拆除临时支座,拆除临时支座的目的是什么?

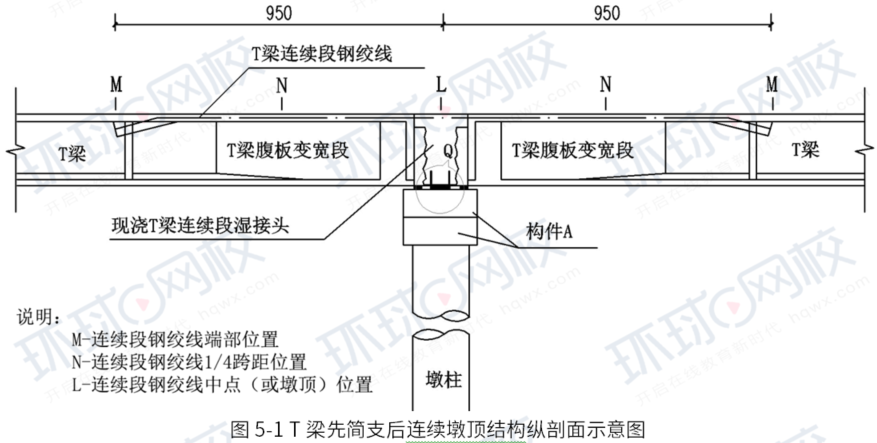

4.指出T梁连续段钢绞线主要承担何种受力(如压力等)?结合图5-1写出其受力的最大位置(用背景资料中的M、N、L作答)。
5.上部结构达到什么条件浇筑湿接缝和湿接头?
6.钢绞线张拉工作由谁主持?张拉人员应具备什么条件?张拉设备有哪些规定(要求)?
