造价工程师辅导资料:预算定额的编制

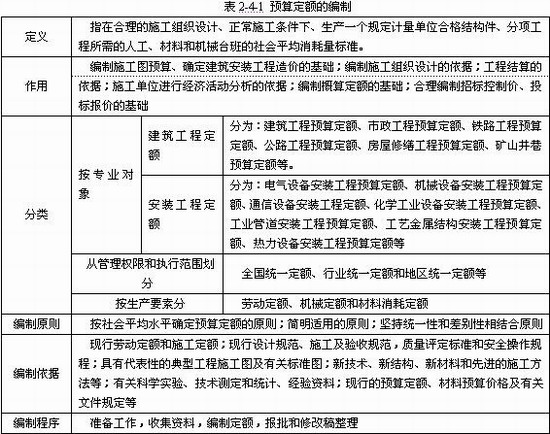

预算定额的编制


提示:预算定额的编制原则、依据及定额编制中的主要工作为常见考核内容。另外计算题也常见,尤其要掌握人工幅度差的计算。在学习中要注意将预算定额中的人工、材料、机械台班消耗量与施工定额中的消耗量计算结合起来学习。
例题1:【2008年真题】 在预算定额的编制阶段,以下选项中不属于确定编制细则阶段内容的是( )。
A. 统一编制表格及编制方法 B. 统一计算口径、计量单位和小数点位数
C. 统一项目划分和工程量计算规则 D. 统一名称、专业用语和符号代码
答案:C
解题要点:本题主要考核预算定额编制阶段的主要工作。确定编制细则主要包括:统一编制表格及编制方法;统一计算口径、计量单位和小数点位数的要求;有关统一性规定,名称统一,用字统一,专业用语统一,符号代码统一,简化字要规范,文字要简练明确。
例题2:【2007年真题)】 下列有关定额编制的描述中,符合预算定额简明适用原则的是( )。
A.对于主要工种、主要项目、常用项目、定额步距要大些
B.对于不常用的、价值量小的项目,分项工程划分可以粗些
C.要注意补充因采用新技术、新材料而出现的新的定额项目
D.要合理确定预算定额计量单位,避免一量多用
E.尽可能多留活口,以适应不同条件下,调整使用定额的需要
答案:BCD
解题要点:本题主要考核预算定额的编制原则。简明适用的原则指预算定额项目是在施工定额的基础上进一步综合,通常将建筑物分解为分部、分项工程。简明适用一是指在编制预算定额时,对于那些主要的,常用的、价值量大的项目,分项工程划分宜细;次要的、不常用的、价值量相对较小的项目则可以粗一些。二是指预算定额要项目齐全。要注意补充那些因采用新技术、新结构、新材料而出现的新的定额项目。如果项目不全,缺项多,就会使计价工作缺少充足的可靠的依据。三是还要求合理确定预算定额的计算单位,简化工程量的计算,尽可能地避免同一种材料用不同的计量单位和一量多用,尽量减少定额附注和换算系数。

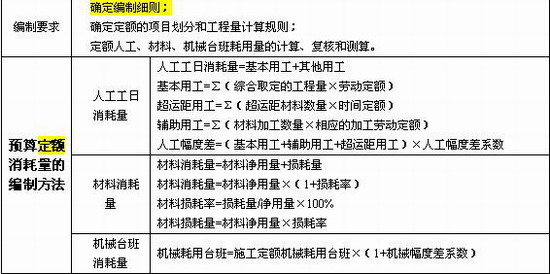

例题3:在预算定额人工工日消耗量计算时,已知完成单位合格产品的基本用工为20工日,超运距用工为3工日,辅助用工为1.5工日,人工幅度差系数是10%,则预算定额中的人工工日消耗量是( )工日。
A.20 B.22 C.25.3 D.26.95
答案:D
解题要点:该题考核人工幅度差的计算。
人工幅度差=(基本用工+辅助用工+超运距用工)×人工幅度差系数=(20+3+1.5)×10%=2.45工日,人工工日消耗量=20+3+1.5+2.45=26.95工日
例题4:【2007年真题】采用现场测定法,测得某种建筑材料在正常施工条件下的单位消耗量为12.47kg,损耗量为0.65kg,则该材料的损耗率为( )%。
A.4.95 B.5.21 C.5.45 D.5.50
答案:D
解题要点:本题考核的是材料损耗量的计算。材料损耗率=(损耗量/净用量)×100%,关键是净用量的计算,材料消耗量=材料净用量+损耗量。本题中12.47kg为材料消耗量,所以净用量=12.47-0.65,损耗率=0.65/(12.47-0.65)=5.5%
更多信息请访问>> 造价工程师考试频道 造价工程师考试论坛 造价工程师辅导课程免费试听
·2010年注册造价工程师各地考试报名时间汇总
·2010年造价工程师辅导"VIP班"及多种套餐上线!
·2010年注册造价工程师考前网上辅导招生简章
·04、05、06、07、08年造价工程师考试试卷及答案汇总
最新资讯
- 备考必看:一级造价师《安装计量》十大核心知识点总结2025-11-02
- 速看!一级造价师《土建计量》十大核心考点总结2025-11-01
- 免费分享:一级造价师《工程计价》十大核心考点总结2025-10-31
- 一键收藏:一级造价师《造价管理》十大核心考点总结2025-10-30
- 免费分享:2025年一级造价师《工程计价》考点汇总2025-10-29
- 2025年一级造价师《工程计价》考试难度及考点分析2025-10-28
- 免费分享:2025年一级造价师《造价管理》考点汇总2025-10-27
- 免费分享:2025年一级造价师案例分析重要考点汇总2025-10-27
- 2025年一级造价师《造价管理》重点考查内容2025-10-24
- 深度解析:2025年一级造价师案例考试难度及考察重点2025-10-23
