造价工程师辅导资料:工程进度款的支付(中间结算)
工程进度款的支付(中间结算)
1、已完工程量的计量

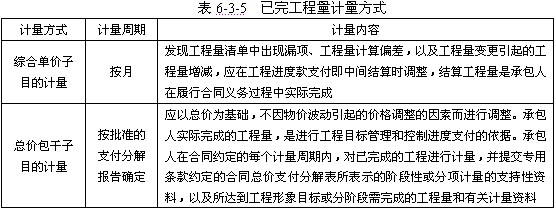

除专用合同条款另有约定外,应按以下方式计量,见表6-3-5

总价包干子目的支付分解表形成方式:
①工期较短的项目,将总价包干子目的价格按合同约定的计量周期平均;
②合同价值不大的项目,按照总价包干子目的价格占签约合同价的百分比,以及各个支付周期内所完成的总价值,以固定百分比方式均摊支付;
③实际支付时,由监理人检查核实其实际形象进度,达到支付分解表的要求后,即可支付经批准的每阶段总价包干子目的支付金额。
2、已完工程量复核
当发、承包双方在合同中未对工程量的复核时间、程序、方法和要求作约定时,按以下规定办理:
(1)发包人应在接到报告后7 天内按施工图纸(含设计变更)核对已完工程量,并应在计量前24小时通知承包人。如承包人收到通知后不参加计量核对,则由发包人核实的计量应认为是对工程量的正确计量。如发包人未在规定的核对时间内通知承包人,致使承包人未能参加计量核对的,则由发包人所作的计量核实结果无效。如发、承包双方均同意计量结果,则双方应签字确认。
(2)如发包人未在规定的核对时间内进行计量核对,承包人提交的工程计量视为发包人已经认可。
(3)对于承包人超出施工图纸范围或因承包人原因造成返工的工程量,发包人不予计量。
(4)如承包人不同意发包人核实的计量结果,承包人应在收到上述结果后7 天内向发包人提出,申明承包人认为不正确的详细情况。发包人收到后,应在2天内重新核对有关工程量的计量,或予以确认,或将其修改。
发、承包双方认可的核对后的计量结果,应作为支付工程进度款的依据。
注:已完工程量的计量是2009版教材新增内容,工程量的审核略有变动,请考生注意。

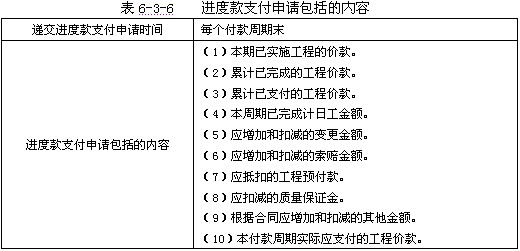

3、承包人提交进度款支付申请,见表6-3-6

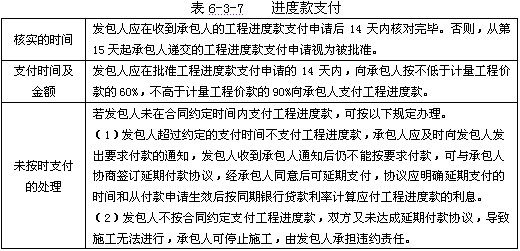

4、进度款支付时间,见表6-3-7

例题:【2008年真题】根据《建设工程价款结算暂行办法》,下列关于工程进度款支付的表述,正确的是( )。
A.发包人应自收到承包人提交的己完工程量报告之日起,21天内核实
B发包人应在核实工程量报告前2天通知承包人,由承包人提供条件并派人参加核实
C.根据确定的工程计量结果,发包人应自行支付工程进度款
D.发包人支付的工程进度款,应不低于工程价款的60%,不高于工程价款的90%
答案:D
解题要点:本题考核已完工程量复核及工程进度款的支付;①承包人应在每个月末或合同约定的工程段完成后向发包人递交上月或上一工程段已完工程量报告;发包人应在接到报告后7 天内按施工图纸(含设计变更)核对已完工程量,并应在计量前24小时通知承包人。
②发包人应在收到承包人的工程进度款支付申请后14天内核对完毕。否则,从第15天起承包人递交的工程进度款支付申请视为被批准。发包人应在批准工程进度款支付申请的14天内,向承包人按不低于计量工程价款的60%,不高于计量工程价款的90%向承包人支付工程进度款。
更多信息请访问>> 造价工程师考试频道 造价工程师考试论坛 造价工程师辅导课程免费试听
·2010年造价工程师辅导"VIP班"及多种套餐上线!
·2010年全国注册造价工程师考试时间:10月23、24日
·2010年注册造价工程师考前网上辅导招生简章
·04、05、06、07、08年造价工程师考试试卷及答案汇总
最新资讯
- 备考必看:一级造价师《安装计量》十大核心知识点总结2025-11-02
- 速看!一级造价师《土建计量》十大核心考点总结2025-11-01
- 免费分享:一级造价师《工程计价》十大核心考点总结2025-10-31
- 一键收藏:一级造价师《造价管理》十大核心考点总结2025-10-30
- 免费分享:2025年一级造价师《工程计价》考点汇总2025-10-29
- 2025年一级造价师《工程计价》考试难度及考点分析2025-10-28
- 免费分享:2025年一级造价师《造价管理》考点汇总2025-10-27
- 免费分享:2025年一级造价师案例分析重要考点汇总2025-10-27
- 2025年一级造价师《造价管理》重点考查内容2025-10-24
- 深度解析:2025年一级造价师案例考试难度及考察重点2025-10-23
