造价工程师辅导:施工阶段投资偏差与进度偏差分析
施工阶段投资偏差与进度偏差分析
1、实际投资与计划投资,见表6-4-3

2、投资偏差和进度偏差,见表6-4-4


由上式可以看出:计算投资偏差时,工程量不变,用实际完成的工程量,投资偏差当然是用实际投资减去计划投资,负数则表示节省。计算进度偏差时,投资额不变,用计划投资额;这里不用已完工程减去拟完工程是为了便于比较进度加快还是拖延,负数则表示进度加快,表示好的一面。上式可帮助考生记忆几种投资及偏差的关系。
例题1:【2008年真题】某工程计划3个月完成,每月计划完成工程量依次为600 m3、1000 m3、800 m3,计划单价为20 元/m3;工程按计划开工,但工期延长1个月,每月实际完成工程量依次为300m3, 800m3, 900 m3, 400 m3,每月实际单价依次为20元/m3, 20元/m3, 23元/m3, 23元/m3。则对该工程第3月末的投资偏差表述正确的是( )。
A.投资节省2700元 B.投资增加2700元
C.投资节省5300元 D.投资增加5300元
答案:B
解题要点:本题考核施工阶段投资偏差的分析;投资偏差=已完工程实际投资-已完工程计划投资=实际工程量×(实际单价-计划单价);本题中,该工程第3个月末的投资偏差=900×(23-20)=2700元。可能出现的其他关键考核点是:考查该工程第3月的投资偏差和进度偏差分别为多少。
例题2:某工程10月份拟完工程计划投资50万元,实际完成工程投资80万元,已完工程计划投资66万元,则该工程投资相对偏差和进度偏差分别为( )。
A. -32%, -16万元 B.-28%, 14万元 C.21%, -16万元 D.32%,14万元
答案:C
解题要点:投资相对偏差=(80-66)/66=21%
进度偏差=50-66=-16万元
3、常用的偏差分析方法

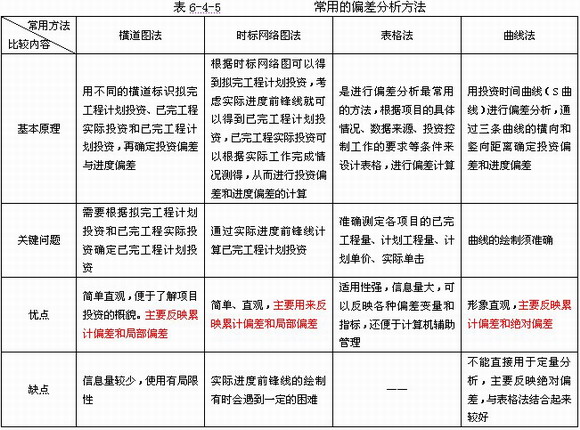

常用的偏差分析方法有横道图法、时标网络图法、表格法和曲线法。见表6-4-5

更多信息请访问>> 造价工程师考试频道 造价工程师考试论坛 造价工程师辅导课程免费试听
·2010年造价工程师辅导"VIP班"及多种套餐上线!
·2010年注册造价工程师各地考试报名时间汇总
·2010年注册造价工程师考前网上辅导招生简章
·04、05、06、07、08年造价工程师考试试卷及答案汇总
最新资讯
- 备考必看:一级造价师《安装计量》十大核心知识点总结2025-11-02
- 速看!一级造价师《土建计量》十大核心考点总结2025-11-01
- 免费分享:一级造价师《工程计价》十大核心考点总结2025-10-31
- 一键收藏:一级造价师《造价管理》十大核心考点总结2025-10-30
- 免费分享:2025年一级造价师《工程计价》考点汇总2025-10-29
- 2025年一级造价师《工程计价》考试难度及考点分析2025-10-28
- 免费分享:2025年一级造价师《造价管理》考点汇总2025-10-27
- 免费分享:2025年一级造价师案例分析重要考点汇总2025-10-27
- 2025年一级造价师《造价管理》重点考查内容2025-10-24
- 深度解析:2025年一级造价师案例考试难度及考察重点2025-10-23
