造价工程师辅导资料:FIDIC合同条件规定的工程索赔
FIDIC合同条件规定的工程索赔
(一)FIDIC合同条件规定的工程索赔程序
FIDIC合同条件只对承包商的索赔做出了规定。
(1)承包商发出索赔通知。如果承包商认为有权得到竣工时间的任何延长期和(或)任何追加付款,承包商应当向工程师发出通知,说明索赔的事件或情况。该通知应当尽快在承包商察觉或者应当察觉该事件或情况后28天内发出。
(2)承包商未及时发出索赔通知的后果。如果承包商未能在上述28天期限内发出索赔通知,则竣工时间不得延长,承包商无权获得追加付款,而业主应免除有关该索赔的全部责任。
(3)承包商递交详细的索赔报告。在承包商察觉或者应当察觉该事件或情况后42天内,或在承包商可能建议并经工程师认可的其他期限内,承包商应当向工程师递交一份充分详细的索赔报告,包括索赔的依据、要求延长的时间和(或)追加付款的全部详细资料。
(4)如果引起索赔的事件或者情况具有连续影响,则:①上述充分详细索赔报告应被视为中间的;②承包商应当按月递交进一步的中间索赔报告,说明累计索赔延误时间和(或)金额,以及能说明其合理要求的进一步详细资料;③承包商应当在索赔的事件或者情况产生影响结束后28天内,或在承包商可能建议并经工程师认可的其他期限内,递交一份最终索赔报告。
(5)工程师的答复。工程师在收到索赔报告或对过去索赔的任何进一步证明资料后42天内,或在工程师可能建议并经承包商认可的其他期限内,做出回应,表示批准、或不批准、或不批准并附具体意见。工程师应当商定或者确定应给予竣工时间的延长期及承包商有权得到的追加付款。
(二)FIDIC合同条件规定的工程索赔内容
在不同的索赔事件中可以索赔的费用是不同的。如在FIDIC合同条件中,不同的索赔事件导致的索赔内容不同,大致有以下区别,见表 。

(三). FIDIC合同条件中的有关索赔条款

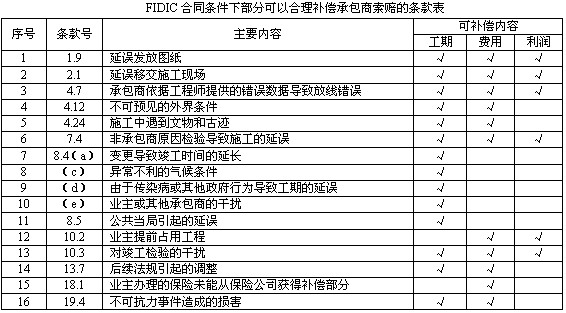

下表 中列示了FIDIC合同条件下部分可以合理补偿承包商的条款。

更多信息请访问>> 造价工程师考试频道 造价工程师考试论坛 造价工程师辅导课程免费试听
·2010年造价工程师辅导"VIP班"及多种套餐上线!
·2010年注册造价工程师各地考试报名时间汇总
·2010年注册造价工程师考前网上辅导招生简章
·04、05、06、07、08年造价工程师考试试卷及答案汇总
最新资讯
- 备考必看:一级造价师《安装计量》十大核心知识点总结2025-11-02
- 速看!一级造价师《土建计量》十大核心考点总结2025-11-01
- 免费分享:一级造价师《工程计价》十大核心考点总结2025-10-31
- 一键收藏:一级造价师《造价管理》十大核心考点总结2025-10-30
- 免费分享:2025年一级造价师《工程计价》考点汇总2025-10-29
- 2025年一级造价师《工程计价》考试难度及考点分析2025-10-28
- 免费分享:2025年一级造价师《造价管理》考点汇总2025-10-27
- 免费分享:2025年一级造价师案例分析重要考点汇总2025-10-27
- 2025年一级造价师《造价管理》重点考查内容2025-10-24
- 深度解析:2025年一级造价师案例考试难度及考察重点2025-10-23
