  某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5 000万元。合同中约定按建标[2003]206号文综合单价法计 价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费之和。施工前施工单位向工程师提交了施工组织设计和施工进度计划(单位:天),如图4―1所示。



  该工程在施工过程中出现了如下事件:

  事件1:因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。

  事件2:基坑开挖时因边坡支撑失稳坍塌,造成工作B持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。

  事件3:因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费5万元。

  事件4:结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。

  事件5:因施工期间钢材涨价而增加材料费7万元。

  针对上述事件,施工单位按程序提出了工期索赔和费用索赔。

  问题:

  1.根据图的施工进度计划,确定该工程的关键线路和计算工期,并说明按此计划该工程是否能按合同工期要求完工?

  2.对于施工过程中发生的事件,施工单位是否可以获得工期和费用补偿?分别说明理由。

  3.施工单位可以获得的工期补偿是多少天?说明理由。

  4.施工单位租赁土方施工机械用于工作A、B,租金为1500元/天,则施工单位可以得到的土方租赁机械的租金补偿费用是多少?为什么?

  5.施工单位可得到的企业管理费用补偿是多少?

  参考解析 1.根据对施工网络计划分析,该网络计划有三条线路,即:

  线路1:①一③一⑤一⑥,总持续时间为390天;

  线路2:①一②一⑤一⑥,总持续时间为320天;

  线路3:①一②一④一⑥,总持续时间为380天;

  总持续时间最长的线路为关键线路,所以该工程的关键线路是:①一③一⑤一⑥。计算工期为390天,因合同工期是390天,按此计划该工程可以按合同工期要求完工。

  2.(1)事件1不能获得工期补偿。因为工作A的延期没有超过其总时差10天;可以获得费用补偿,因为图纸未标明的地下障碍物属于建设单位承担风险的范畴。

  (2)事件2不能获得工期和费用补偿,因为基坑边坡支撑失稳属于施工单位施工方案有误,应由施工单位承担该承担风险。

  (3)事件3能获得工期补偿,因为应由建设单位承担不可抗力的工期风险;不能获得费用补偿,因为不可抗力发生的费用应由双方分别承担各自的费用损失。

  (4)事件4能获得工期和费用补偿,因为建设单位工程变更属建设单位的责任。

  (5)事件5不能获得费用补偿,因为双方签订的是固定总价合同,物价上涨风险应由施工单位承担。

  3.施工单位可获得的工期延期补偿为30天。

  由建设单位承担责任或风险的事件有事件1、3、4,对其分析可知:

  (1)事件1不能获得工期补偿。因为虽然图纸未标明的地下障碍物属于建设单位风险的范畴,但工作A在非关键线路上,它的延期没有超过其总时差10天,所以工期不予补偿;

  (2)事件3不能获得工期补偿。因为事件2中由于B工作的延误,会使实际工期延长为390+15=405(天);工作C延长10天,不影响405天的实际工期;

  (3)事件4能获得工期和费用补偿。因为工作E在关键线路上,所以其工期应延长30天。

  4.施工单位应得到10天的租金补偿,补偿费用为:10×1 500=1.5(万元),因为工作A的延长导致该租赁机械在现场的滞留时间增加了10天;工作B不予补偿,因为工作B的延误是施工单位责任。

  5.施工单位可以得到的企业管理费用补偿为:

  (可获得补偿的人工费+可获得补偿的机械费)×企业管理费率=(2+4+3+5)× (20%-5%)=2.1(万元)

  2某施工合同约定如下:

  1)合同工期为110天,工期奖罚均为3000元/天(已含税金)。

  2)当某一分项工程实际量比清单量增减超过10%时,调整综合单价。

  3)规费费率为3.55%,税金率为3.41%。

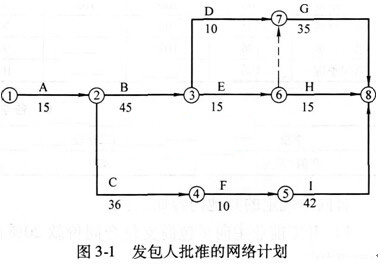

  4)机械闲置补偿费为台班单价的50%,人员窝工补偿费为50元/工日。开工前,承包人编制并经发包人批准的网络计划如图3-1所示。



  工作B和I共用一台施工机械,只能顺序施工,不能同时进行。台班单价为1000元/(台•班)。

  施工过程中发生如下事件:

  事件1:业主要求调整设计方案,使工作C的持续时间延长10天,人员窝工50工日。

  事件2:I工作施工前,承包方为了获得工期提前奖,经承发包双方商定,使I工作持续时间缩短2天,增加赶工措施费3500元。

  事件3:H工作施工过程中,劳动力供应不足,使H工作拖延了5天,承包方强调劳动力供应不足是因天气炎热所致。

  事件4:招标文件中G工作的清单工程量为1750m3(综合单价为300元/m3),与施工图样不符,实际工程量为1900m3。经承发包双方商定,在G工作工程量增加但不影响因事件1~事件3而调整的项目总工期的前提下,每完成lm3增加的赶工工程量按综合单价60元计算赶工费(不考虑其他措施费)。

  上述事件发生后,承包方均及时向发包方提出了索赔,并得到了相应的处理。

  问题:

  1.承包方是否可以分别就事件1~事件4提出工期和费用索赔?说明理由。

  2.事件1~事件4发生后,承包方可得到的合理工期补偿为多少天?该项目的实际工期是多少天?

  3.事件1~事件4发生后,承包方可得到总的费用追加额是多少(计算过程和结果均以-元为单位,结果取整)?

  参考解析【问题1参考答案】

  首先,工作B和工作I共用一台施工机械,则应在节点3与节点5之间连一条虚箭线,判断关键线路:

  线路1:A→B→D→G,105天

  线路2:A→B→E→G,110天(关键线路)

  线路3:A→B→E→H,90天

  线路4:A→B→I,102天

  线路5:A→C→F→I,103天

  可以提出工期和费用索赔,因这是业主应承担的责任,并且c工作的TF=110-103=7(天),延误10天超过了其总时差,可以索赔工期3天。

  说明:事件1发生后,网络计划的关键线路发生了变化:

  线路l:A→B→D→G,105天

  线路2:A→B→E→G,110天

  线路3:A→B→E→H,90天

  线路4:A→B→1,102天

  线路5:A→C→F→1,113(103+10)天(关键线路)

  此时,业主可顺延的合同工期为113天。

  事件2不能提出赶工费用索赔,因为赶工是承包商为了获得工期提前奖。

  但I工作赶工2天后,线路时间有了变化:

  线路1:A→B→D→G,105天

  线路2:A→B→E→G,110天(如按111天完成,G工作只能有1天的潜力)

  线路3:A→B→E→H,90天

  线路4:A→B→I,100(102-2)天

  线路5:A→C→F→I,111(103+10-2)天(关键线路)

  此时,(实际)完成的工期为lll天。

  事件3不能提出工期和费用索赔,因为这是承包方应承担的责任,或这是有经验的承包商能预测到的风险。

  又因为H工作的总时差=113-90=23(天),所以延误的5天没有超出总时差,对计划111天完成没有影响。

  事件4可以提出多增加工程的费用索赔,因为这是业主应承担的责任;虽不能提出工期索赔,但可以提出赶工费的索赔。

  【问题2参考答案】

  1)事件1中C工作的TF=7天,其合理补偿工期=10-7=3(天)。

  2)事件2的合理补偿工期=0天。

  3)事件3的合理补偿工期=0天。

  4)事件4的合理补偿工期=0天。

  承包商可得到的合理工期补偿合计为3天。

  该工程的实际工期=110+3-2=111(天)。

  【问题3参考答案】

  事件1:

  1)人工费=50×50=2500(元)。

  2)机械费=1000×50%×l0=5000(元)。

  综合考虑税费=(2500+5000)×(1+3.55%)×(1+3.41%)=8031.08元。

  事件2和事件3不产生追加费用。

  事件4:

  1)G工作多增加的工作量=1900-1750=150(m3),则

  多增加的费用=150×300×1.0355×1.0341=48186(元)

  G工作按计划每天完成的工程量=1750/35=50m3。

  多增加的清单量所需的天数=150/50=3(天)。

  而此时,按要求111天完成工程,G工作只能有1天的机动时间,所以需要赶工量=3-1=2(天)。

  2)多增加的赶工费用=2 ×50×60×1.0355×1.0341=6425(元)。

  因业主可顺延的合同工期为113天,而实际工期111天,所以提前2天完成,故奖励费用=3000×2=6000(元)。

  总费用追加合计=803l+48186+6425+6000=68642(元)。

  3某企业预投资某一石化项目,设计生产能力为45万t,已知生产能力为30万t的同类项目投入设备费用为30000万元,设备综合调整系数 1.1,该类项目生产能力指数估计为0.8。该类项目的建筑工程费是设备费的10%,安装工程费用是设备费的20%,其他工程费用是设备费的10%,这三项的综合调整系数为1.0,其他投资费用估算为l000万元。项目建设期为3年,投资进度计划:第一年30%,第二年50%,第三年20%,建设前期的年数假设为0。

  基本预备费率为10%,建设期内生产资料涨价预备费率为5%。该项目的自有资金50000万元,其余通过银行贷款获得,年利率为8%,按季计息,贷款发放进度与项目投资进度一致。

  该项目达到设计生产能力以后,全厂定员1100人,工资与福利费按照每人每年12000元估算,每年的其他费用为860万元(其中其他制造费用 300万元)。年外购商品或服务费用900万元,年外购原材料、燃料及动力费为6200万元,年修理费为500万元,年经营成本为4500万元,年营业费用忽略不计,年预收营业收入为1200万元。各项流动资金的最低周转天数:应收账款30天,预付账款20天,现金45天,存货中各构成项的周转次数均为 40天,应付账款30天,预收账款35天。

  问题(计算结果保留两位小数):

  1.估算建设期借款利息。

  2.用分项详细估算法估算拟建项目的流动资金,编制流动资金投资估算表。

  3.估算建设项目的总投资额。

  参考解析【问题1参考答案】

  1)生产能力指数法估算设备费=30000×(45/30)0. 8×1.1=45644.34(万元)

  2)用系数估算法估算静态投资=45644.34×(1+10%×1.0+20%×l.0+10%× 1.0)+1000=64902.08(万元)

  基本预备费=64902.08×10%=6490.21(万元)

  包含基本预备费的静态投资=64902.08+6490.21=71392.29(万元)

  3)计算涨价预备费:

  按照新的涨价预备费的计算公式,本题建设前期的年数为0。

  涨价预备费PF=71392.29×30%×[(1+5%)0. 5×(1+5%)1-1-1]+71392.29×50%×[(1+5%)0. 5×(1+5%)2-1-1]+71392.29×20%×[(1+5%)0.5×(1+5%)3-1-1]=528.91+2710.40+1852.29

  =5091.60(万元)

  4)计算建设期借款利息:

  实际年利率=(1+8%/4)4-1=8.24%

  第1年借款额=第1年的投资计划额一第1年自有资金投资额

  =(71392.29+5091.60―50000)×30%=7945.20(万元)

  第1年利息=7945.2/2 × 8.24%=327.34(万元)

  第2年利息=(7945.2+327.34+13242/2)×8.24%=1227.23(万元)

  第3年利息=(7945.2+327.34+13242+1227.23+1859.04/2)×8.24%=1950.51(万元)

  建设期借款利息=327.34+1227.23+1950.51=3505.08(万元)

  【问题2参考答案】

  应收账款=年经营成本/应收账款年周转次数=4500/(360/30)=375(万元)

  预付账款=外购商品或服务年费用金额/预付账款年周转次数=900/(360/20)=50(万元)

  现金=(年工资福利费+年其他费用)/现金年周转次数=(1.2×1100+860)/(360/45)=272.50(万元)

  外购原材料、燃料费用=年外购原材料、燃料费用/存货年周转次数=6200/(360/40)=688.89(万元)

  在产品价值=(年工资福利费+年其他制造费+年外购原材料、燃料动力费+年修理费)/存货年周转次数=(1.2×1100+300+6200+500)/(360/40)=924.44(万元)

  产成品价值=(年经营成本一年营业费用)/存货年周转次数=4500/(360/40)=500(万元)

  存货价值=外购原材料、燃料费用+在产品价值+产成品价值=688.89+924.44+500=2113.33(万元)

  流动资产=应收账款+预付账款+存货+现金=375+50+2113.33+272.50=2810.83(万元)

  应付账款=外购原材料、燃料动力及其他材料年费用/应付账款年周转次数=6200/(360/30)=516.67(万元)

  预收账款=预收的营业收入年金额/预收账款年周转次数=1200/(360/35)=116.67(万元)

  流动负债=应付账款+预收账款=516.67+116.67=633.34(万元)

  流动资金=流动资产-流动负债=2810.83-633.34=2177.49(万元)

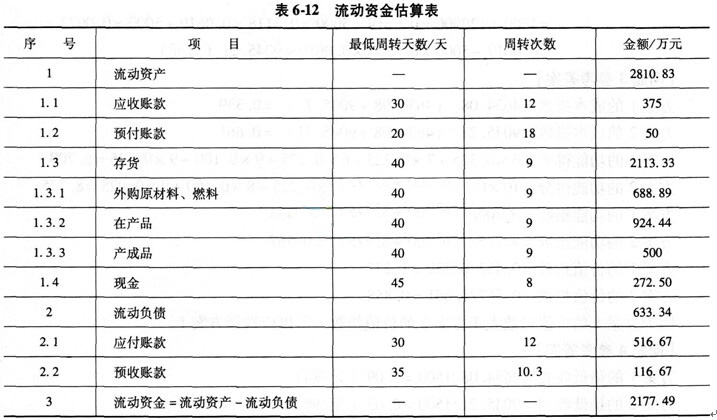

  填写完成的流动资金估算表见表6.12。



  【问题3参考答案】

  建设项目总投资估算额=固定资产投资估算总额+流动资金=71392.29+5091.60+3505.08+2177.49=82166.46(万元)。

     环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校造价工程师考试频道论坛,环球网校造价师考试交流群384019082,欢迎您的加入,随时与广大考生朋友们一起交流!

更多造价工程师信息:



编辑推荐:

2014VIP套餐抢报,2013年课件,不过重学

2014年造价工程师全面开课

2013年造价工程师考试试题及答案网友版

2014造价工程师考试辅导招生简章

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级造价工程师资格查询

一级造价工程师历年真题下载 更多

一级造价工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

一级造价工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
