当前位置: 首页 > 一级造价工程师 > 一级造价工程师备考资料 > 2015年造价师造价管理精讲班讲义:网络计划执行中的控制

2015年造价师造价管理精讲班讲义:网络计划执行中的控制

更新时间:2014-11-19 14:28:22 来源:|0 浏览0收藏0

一级造价工程师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

摘要 环球整理造价工程师考试的复习资料,供大家参考,希望对大家有所帮助

  题库对答案 考后感言

  特别推荐:环球造价工程师精彩视频免费学

  五、网络计划执行中的控制

  在工程项目的实施过程中,由于外部环境和条件的变化,进度计划的编制者很难事先对项目在实施过程中可能出现的问题进行全面的估计。为此,在网络计划的执行过程中,必须采取有效的监测手段对网络计划的实施过程进行监控,以便及时发现问题,并运用行之有效的进度调整方法来解决问题。

  (一)实际进度与计划进度的比较方法

  在工程网络计划执行过程中,常用的进度比较方法有前锋线法和列表比较法。

  1. 前锋线法

  前锋线比较法是通过绘制某检查时刻工程项目实际进度前锋线,进行工程实际进度与计划进度比较的方法,它主要适用于时标网络计划。所谓前锋线,是指在原时标网络计划上,从检查时刻的时标点出发,用点划线依次将各项工作实际进展位置点连接而成的折线。前锋线比较法就是通过实际进度前锋线与原进度计划中各工作箭线交点的位置来判断工作实际进度与计划进度的偏差,进而判定该偏差对后续工作及总工期影响程度的一种方法。

  采用前锋线比较法进行实际进度与计划进度的比较,其步骤如下:

  (1)绘制时标网络计划图。工程项目实际进度前锋线是在时标网络计划图上标示,为清楚起见,可在时标网络计划图的上方和下方各设一时间坐标。

  (2)绘制实际进度前锋线。一般从时标网络计划图上方时间坐标的检查日期开始绘制,依次连接相邻工作的实际进展位置点,最后与时标网络计划图下方坐标的检查日期相连接。

  工作实际进展位置点的标定方法有两种:

  1)按该工作已完任务量比例进行标定。假设工程项目中各项工作均为匀速进展,根据实际进度检查时刻该工作已完任务量占其计划完成总任务量的比例,在工作箭线上从左至右按相同的比例标定其实际进展位置点。

  2)按尚需作业时间进行标定。当某些工作的持续时间难以按实物工程量来计算而只能凭经验估算时,可以先估算出检查时刻到该工作全部完成尚需作业的时间,然后在该工作箭线上从右向左逆向标定其实际进展位置点。

  (3)进行实际进度与计划进度的比较。前锋线可以直观地反映出检查日期有关工作实际进度与计划进度之间的关系。对某项工作来说,其实际进度与计划进度之间的关系可能存在以下三种情况:

  1)工作实际进展位置点落在检查日期的左侧,表明该工作实际进度拖后,拖后的时间为二者之差;

  2)工作实际进展位置点与检查日期重合,表明该工作实际进度与计划进度一致;

  3)工作实际进展位置点落在检查日期的右侧,表明该工作实际进度超前,超前的时间为二者之差。

  (3)预测进度偏差对后续工作及总工期的影响。通过实际进度与计划进度的比较确定进度偏差后,还可根据工作的自由时差和总时差预测该进度偏差对后续工作及项目总工期的影响。

  由此可见,前锋线比较法既适用于工作实际进度与计划进度之间的局部比较,又可用来分析和预测工程项目整体进度状况。

  值得注意的是,以上比较是针对匀速进展的工作。对于非匀速进展的工作,比较方法较复杂。

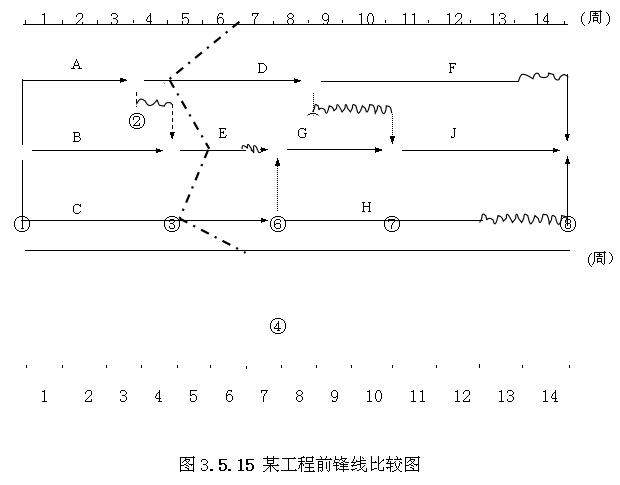

  【例3.5.3】某工程项目时标网络计划如图3.5.15所示。该计划执行到第6周末检查实际进度时,发现工作A和B已经全部完成,工作D、E分别完成计划任务量的20%和50%,工作C尚需3周完成,试用前锋线法进行实际进度与计划进度的比较。

  【解】根据第6周末实际进度的检查结果绘制前锋线,如图3.5.15中点划线所示。通过比较可以看出:

  (1)工作D实际进度拖后2周,将使其后续工作F的最早开始时间推迟2周,并使总工期延长1周;

  (2)工作E实际进度拖后1周,既不影响总工期,也不影响其后续工作的正常进行;

  (3)工作C实际进度拖后2周,将使其后续工作G、H、J的最早开始时间推迟2周。由于工作G、J开始时间的推迟,从而使总工期延长2周。

  综上所述,如果不采取措施加快进度,该工程项目总工期将延长2周。

  2. 列表比较法

  采用列表比较法进行实际进度与计划进度的比较是记录检查日期应该进行的工作名称及其已经作业的时间,然后列表计算有关时间参数,并根据工作总时差进行实际进度与计划进度比较的方法。

  采用列表比较法进行实际进度与计划进度的比较,其步骤如下:

  (1)对于实际进度检查日期应该进行的工作,根据已经作业的时间,确定其尚需作业时间;

  (2)根据原进度计划计算检查日期应该进行的工作从检查日期到原计划最迟完成时尚余时间;

  (3)计算工作尚有总时差,其值等于工作从检查日期到原计划最迟完成时间尚余时间与该工作尚需作业时间之差;

  (3)比较实际进度与计划进度,可能有以下几种情况:

  1)如果工作尚有总时差与原有总时差相等,说明该工作实际进度与计划进度一致;

  2)如果工作尚有总时差大于原有总时差,说明该工作实际进度超前,超前的时间为二者之差;

  3)如果工作尚有总时差小于原有总时差,且仍为非负值,说明该工作实际进度拖后,拖后的时间为二者之差,但不影响总工期;

  4)如果工作尚有总时差小于原有总时差,且为负值,说明该工作实际进度拖后,拖后的时间为二者之差,此时工作实际进度偏差将影响总工期。

  【例3.5.4】某工程项目进度计划如图3.5.15所示。该计划执行到第10周末检查实际进度时,发现工作A、B、C、D、E已经全部完成,工作F已进行1周,工作G和工作H均已进行2周,试用列表比较法进行实际进度与计划进度的比较。

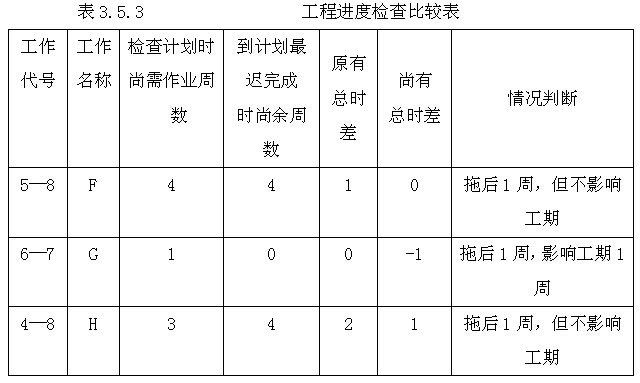

  【解】根据工程项目进度计划及实际进度检查结果,可以计算出检查日期应进行工作的尚需作业时间、原有总时差及尚有总时差等,计算结果见表3.5.3。 通过比较尚有总时差和原有总时差,即可判断目前工程实际进展状况。

  表3.5.3 工程进度检查比较表

  (二)网络计划的调整

  当实际进度偏差影响到后续工作、总工期而需要调整进度计划时,其调整方法主要有两种。

  1. 改变某些工作间的逻辑关系

  当工程项目实施中产生的进度偏差影响到总工期,且有关工作的逻辑关系允许改变时,可以改变关键线路和超过计划工期的非关键线路上的有关工作之间的逻辑关系,达到缩短工期的目的。

  2. 缩短某些工作的持续时间

  这种方法是不改变工程项目中各项工作之间的逻辑关系,而通过采取增加资源投入、提高劳动效率等措施来缩短某些工作的持续时间,使工程进度加快,以保证按计划工期完成该工程项目。

     环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校造价工程师考试频道论坛,环球网校造价师考试交流群384019082,欢迎您的加入,随时与广大考生朋友们一起交流!

更多造价工程师信息:



编辑推荐:

2015VIP套餐抢报,2014年课件,不过重学

2014年造价工程师考后感言

2014年造价工程师考试试题及答案网友版

2014造价工程师考试第一时间对答案



分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级造价工程师资格查询

一级造价工程师历年真题下载 更多

一级造价工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

一级造价工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
