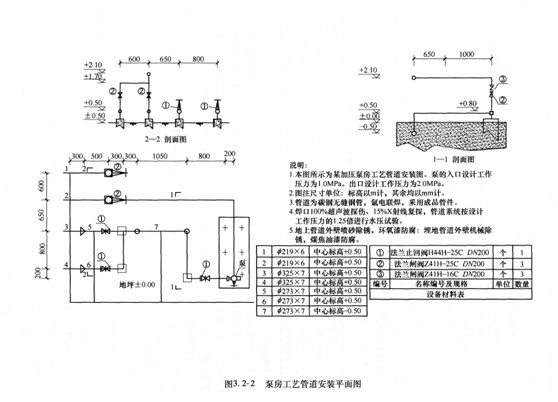

问题1:
(1)φ219×6碳钢无缝钢管的工程量计算式:
地上:(0.3+0.5+1.7-0.5)×2+0.6+(2.1-1.7)+(0.3+0.3+1.05+0.8+0.2)+(0.65+0.8+0.2)+(2.1-0.8)=10.6(m)
(2)φ273 ×7碳钢无缝钢管的工程量计算式:
地上:(0.5+0.3)×2+0.8+0.3+0.5+0.5+0.8+0.2+0.8=5.5(m)
地下:0.5+1.05+0.5=2.05(m)
共计:5.5+2.05=7.55(m)
(3)φ325×7碳钢无缝钢管的工程量计算式:
地上:0.3×2=0.6(m)
问题2:
分部分项工程量清单与计价表见表3.2-7。
表3.2-7分部分项工程量清单与计价表
名称:泵房标段:工艺管道安装
|
序号
|
项目编码
|
项目名称
|
项目特征描述
|
计量
单位
|
工程量
|
金额/元
综合单价
|
合计
|
其中:
暂估价
|
|
1
|
030602002001
|
中压碳钢管
|
碳钢无缝管、氩电联焊A219×6、水压试验、外壁喷砂除锈、环氧漆防锈
|
m
|
6.5
|
|
|
2
|
030601004001
|
低压碳钢管
|
碳钢无缝管、氩电联焊A273×7、水压试验、外壁喷砂除锈、环氧漆防锈
|
m
|
4.5
|
|
3
|
030601004002
|
低压碳钢管
|
碳钢无缝管、氩电联焊A273×7、水压试验、外壁机械除锈、煤焦油漆防腐
|
|
2.0
|
|
4
|
03061004003
|
低压碳钢管
|
碳钢无缝管、氩电联焊A325×7、水压试验、外壁喷砂除锈、环氧漆防锈
|
|
0.5
|
|
5
|
030608002001
|
中压法兰阀
|
法兰闸阀241H--25C DN200
|
个
|
3
|
|
6
|
030608002002
|
中压法兰阀
|
法兰止回阀H44H--25C DN200
|
个
|
1
|
|
7
|
030607003001
|
低压法兰阀
|
法兰闸阀241H--16C DN250
|
个
|
3
|
|
本页小计
合计
|
问题3:工程量清单综合单价分析表见表3.2-8。
表3.2-8工程量清单综合单价分析表
清单综合单价组成明细
|
定额
编码
|
定额名称
|
定额
单位
|
数量
|
人工费
|
材料费
|
机械费
|
管理费
和利润
|
人工费
|
材料费
|
机械费
|
管理费
和利润
|
|
|
中压低碳钢管(电弧焊)犯19×6
|
10m
|
0.1
|
185.00
|
40.00
|
180.00
|
222.00
|
18.50
|
4.00
|
18.00
|
22.20
|
|
|
管道水压试验DN200以内
|
100m
|
0.01
|
295.00
|
97.00
|
27.00
|
354.00
|
2.95
|
0.97
|
0.27
|
3.54
|
|
管道喷砂除锈
|
10m2
|
0.069
|
42.50
|
35.80
|
62.20
|
51.00
|
2.93
|
2.47
|
4.29
|
3.52
|
|
环氧漆防腐
|
10m2
|
0.069
|
48.40
|
310.00
|
45.60
|
58.08
|
3.34
|
21.39
|
3.15
|
4.01
|
|
人工单价
|
小计
|
27.72
|
28.83
|
25.71
|
33.27
|
|
元/工日
|
未计价材料费
|
180.12
|
|
清单项且综合单价
|
295.65
|
(续)
材料费明细
|
主要材料名称、规格、型号
|
单位
|
数量
|
单价
|
/元 合价
|
/元 暂估单价/元
|
暂估合
价/元
|
|
φ19×6碳钢管 0.95
|
|
0.95
|
|
|
|
|
|
φ19×6碳钢管
|
kg
|
30.02
|
6.00
|
180.12
|
|
|
其他材料费
|
|
|
|
|
|
|
|
材料费小计
|
|
|
|
|
|
|
180.12
|
【分析】
本案例主要考查以下三个方面,复习时应对照复习,做到有的放矢。
1.管道工程量计算规则。要认真学习2013版清单《通用安装工程工程量计算规范》(GB 50856--2013),历年考题基本都会在第一部分考察管道工程量的计算。因为设计要求的不同,在计算时要区分地上和地下,组综合单价是也要引起注意。
2.工程量清单编制。同样要认真学习2013版清单《通用安装工程工程量计算规范》(GB 50856--2013),清单编制也是历年考察的重点,也是得分点,项目编码和项目特征是编制的重点。这部分的分值可达到10分以上,至少要拿到9分左右。
3.综合单价分析。每年必考项目之一,尤其要注意填写材料费明细时,其他材料费栏和材料费小计栏不要填错。
