当前位置: 首页 > 一级造价工程师 > 建设工程造价案例分析 > 试题五(40分)II.安装专业(电气工程)图5.1所示为某大厦办公室电气平面图,图5.2为配电系统图及主要材料设备图例表。该建筑物为砖、混凝土结构,单层平屋面,办公室室内净高为4.0m,其他室内净高为3.3m。室内地坪标高均为 图中括号内数字表示线路水平长度,配管嵌入地面或顶板深度均按0.1m计算。 配管配线规格为BV2.5mm23~4根穿刚性阻燃管PC20,5~6根穿刚性阻燃管PC25;BV4mm23~4根穿刚性阻燃管PC25。图中未标记穿线根数的同系统穿线根数一致。 图5.2配电箱系统图及主要材料图例 注:表内费用均不含增值税可抵扣进项税额。3.该工程的管理费和利润分别按人工费的45%和15%计算。人工除税单价为100元/工日。4.相关分部分项工程量清单项目编码及项目名称见表5.2。 图5.2配电箱系统图及主要材料图例 答题时不考虑配电箱的进线管和电缆,不考虑开关盒、接头盒和接线盒。 【问题】1.按照背景资料1~5和图5.1及图5.2所示,根据《建设工程工程量清单计价标准》(GB/T50500-2024)和《通用安装工程工程量计算标准(GB/T50856-2024)的规定,计算WL1~WL3配管、配线的工程。2.假定PC20工程量为60m,PC25工程量为25m,BV2.5mm2工程量为130m,BV4mm2工程量为70m,其他工程量根据给定图纸计算,编制分部分项工程量清单,并计算相应分部分项工程的综合单价。完成表5.3分部分项工程清单计价表的编制。3.若分部分项工程为609578.79元,措施项目仅包括安全生产,安全生产措施费按不含安全生产措施费税前造价的3%计取;其他项目费中暂列金额80000.00元,专业工程暂估价70000.00元,总承包服务费费率5%,增值税税率按9%计取。上述费用除专业工程暂估价外,其他费用不含增值税可抵扣进项税额。按《建设工程工程量清单计价标准》(GB/T50500—2024)的要求,列式计算安全生产措施项目费、总承包服务费、增值税,并在表5.4“单位工程最高投标限价汇总表”中编制单位工程最高投标限价汇总表。(计算过程和结果保留两位小数) 表5.3分部分项工程清单计价表

1.【问答题】

试题五(40分)

II.安装专业(电气工程)

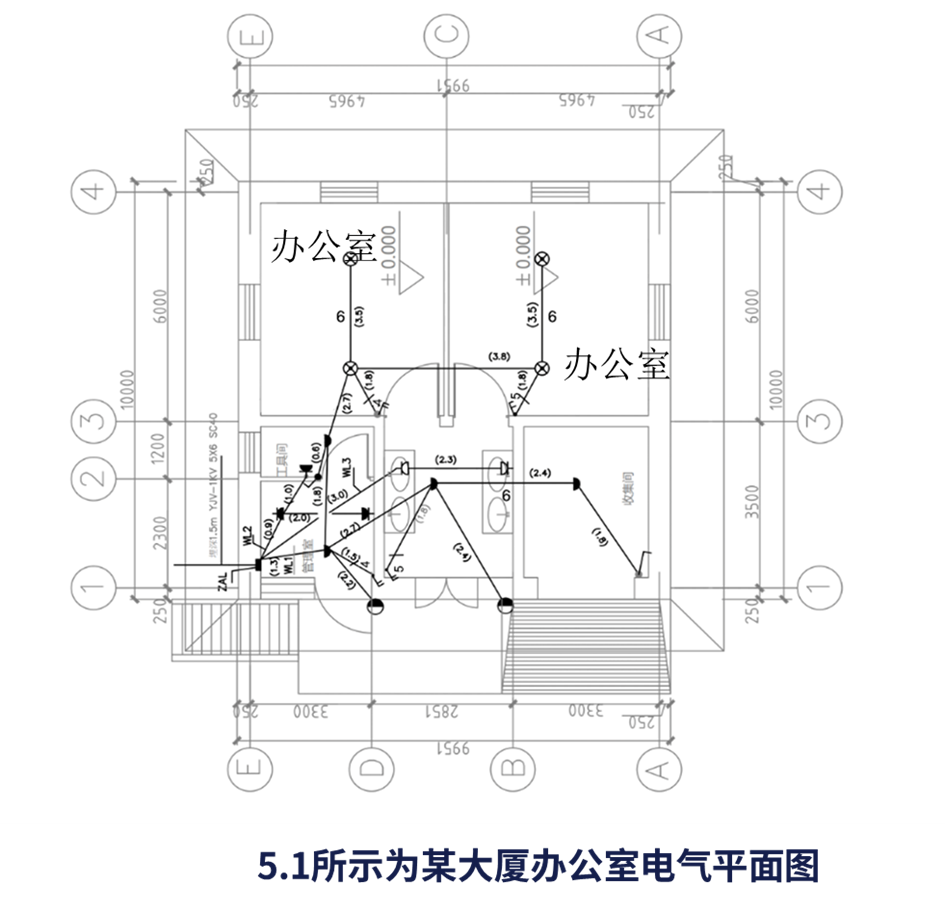

图5.1所示为某大厦办公室电气平面图,图5.2为配电系统图及主要材料设备图例表。该建筑物为砖、混凝土结构,单层平屋面,办公室室内净高为4.0m,其他室内净高为3.3m。室内地坪标高均为 图中括号内数字表示线路水平长度,配管嵌入地面或顶板深度均按0.1m计算。

配管配线规格为BV2.5mm23~4根穿刚性阻燃管PC20,5~6根穿刚性阻燃管PC25;BV4mm23~4根穿刚性阻燃管PC25。图中未标记穿线根数的同系统穿线根数一致。

图5.2配电箱系统图及主要材料图例

注:表内费用均不含增值税可抵扣进项税额。

3.该工程的管理费和利润分别按人工费的45%和15%计算。人工除税单价为100元/工日。

4.相关分部分项工程量清单项目编码及项目名称见表5.2。

图5.2配电箱系统图及主要材料图例

答题时不考虑配电箱的进线管和电缆,不考虑开关盒、接头盒和接线盒。

【问题】

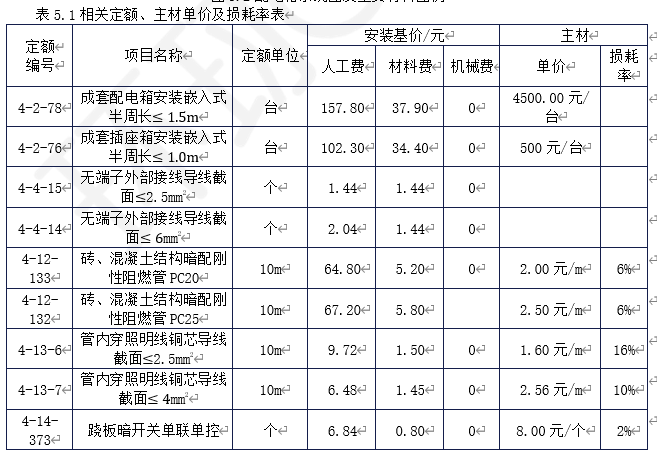

1.按照背景资料1~5和图5.1及图5.2所示,根据《建设工程工程量清单计价标准》(GB/T50500-2024)和《通用安装工程工程量计算标准(GB/T50856-2024)的规定,计算WL1~WL3配管、配线的工程。

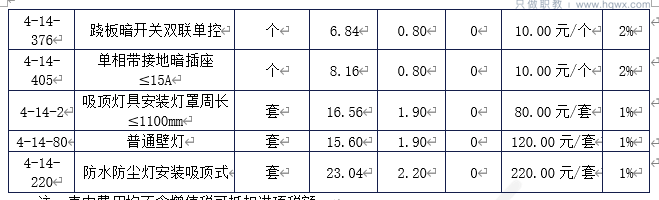

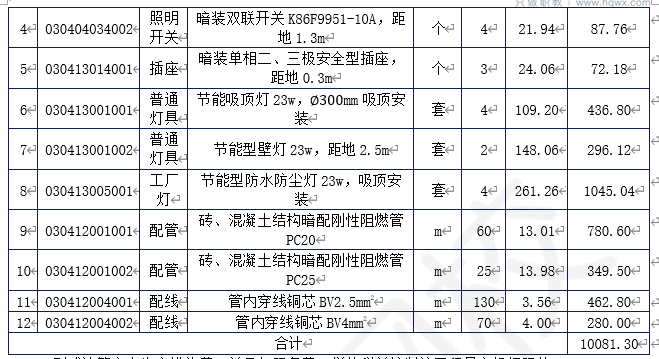

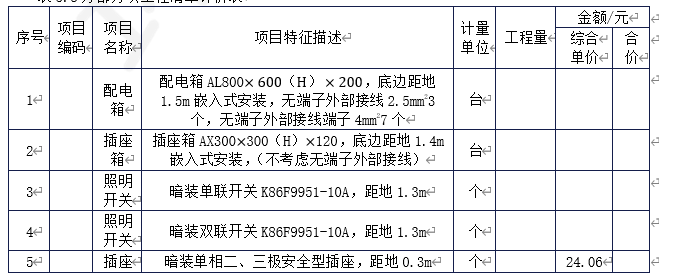

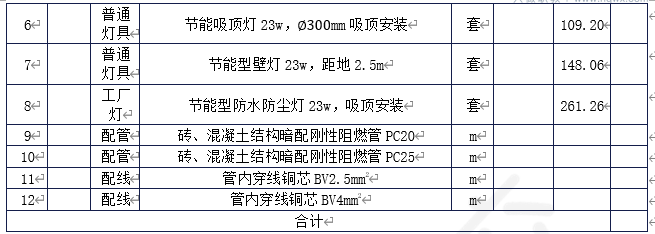

2.假定PC20工程量为60m,PC25工程量为25m,BV2.5mm2工程量为130m,BV4mm2工程量为70m,其他工程量根据给定图纸计算,编制分部分项工程量清单,并计算相应分部分项工程的综合单价。完成表5.3分部分项工程清单计价表的编制。

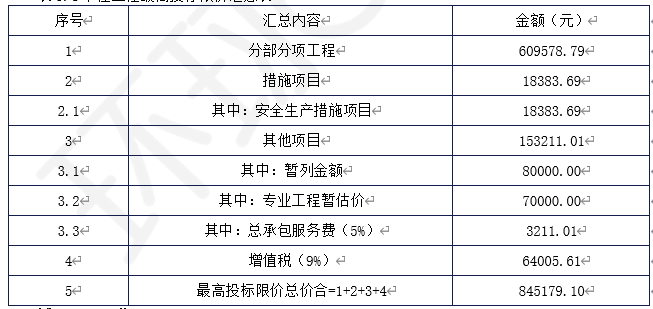

3.若分部分项工程为609578.79元,措施项目仅包括安全生产,安全生产措施费按不含安全生产措施费税前造价的3%计取;其他项目费中暂列金额80000.00元,专业工程暂估价70000.00元,总承包服务费费率5%,增值税税率按9%计取。上述费用除专业工程暂估价外,其他费用不含增值税可抵扣进项税额。按《建设工程工程量清单计价标准》(GB/T50500—2024)的要求,列式计算安全生产措施项目费、总承包服务费、增值税,并在表5.4“单位工程最高投标限价汇总表”中编制单位工程最高投标限价汇总表。(计算过程和结果保留两位小数)

表5.3分部分项工程清单计价表
