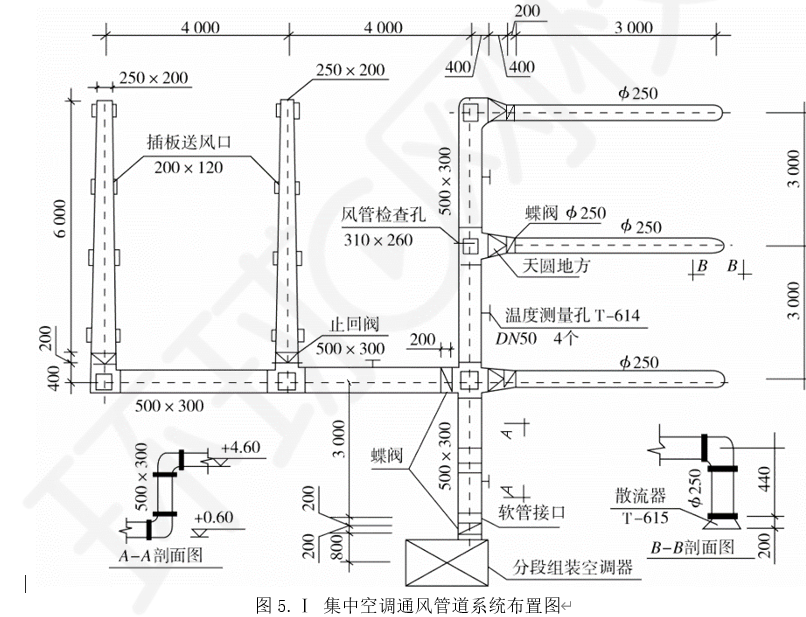

当前位置: 首页 > 一级造价工程师 > 建设工程造价案例分析 > 试题五:安装(管道) 某化工厂内新建办公试验楼集中空调通风系统安装工程如图5. Ⅰ所示。 说明:①本图为某化工厂试验办公楼的集中空调通风管道系统。图中标注尺寸标高以m计,其他均以mm计。②集中通风空调系统的设备为分段组装式空调器,落地安装。③风管及其管件采用镀锌钢板(咬口)现场制作安装。天圆地方按大口径计。④风管系统中的软管接口、风管检查孔、温度测定孔、插板式送风口为现场制安;阀件、散流器为供应成品现场安装。⑤风管法兰、加固框、支托吊架除锈后刷防锈漆两遍。⑥对风管保温,本项目不作考虑。⑦其他未尽事宜均视为与《全国统一安装工程预算定额》的要求相符。 (1)该工程分部分项工程量清单项目的统一编码和通风空调设备部件附件数据分别见表5. Ⅰ.1和表5. Ⅰ.2。 问题:1.根据《建设工程工程量清单计价规范》的规定:(1)矩形风管500×300的工程量计算式。(2)渐缩风管500×300/250×200的工程量计算式。(3)圆形风管φ250的工程量计算式。 2.编列出该工程的分部分项工程量清单项目,将相关内容填入表5. Ⅰ.4中,并在表5. Ⅰ.4的下面列式计算三种通风管道的工程量。

1.【问答题】

试题五:安装(管道)

某化工厂内新建办公试验楼集中空调通风系统安装工程如图5. Ⅰ所示。

说明:

①本图为某化工厂试验办公楼的集中空调通风管道系统。图中标注尺寸标高以m计,其他均以mm计。

②集中通风空调系统的设备为分段组装式空调器,落地安装。

③风管及其管件采用镀锌钢板(咬口)现场制作安装。天圆地方按大口径计。

④风管系统中的软管接口、风管检查孔、温度测定孔、插板式送风口为现场制安;阀件、散流器为供应成品现场安装。

⑤风管法兰、加固框、支托吊架除锈后刷防锈漆两遍。

⑥对风管保温,本项目不作考虑。

⑦其他未尽事宜均视为与《全国统一安装工程预算定额》的要求相符。

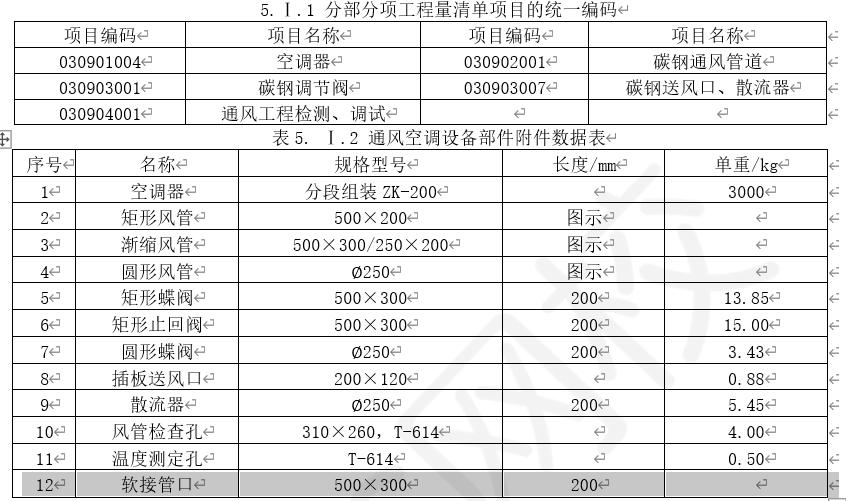

(1)该工程分部分项工程量清单项目的统一编码和通风空调设备部件附件数据分别见表5. Ⅰ.1和表5. Ⅰ.2。

问题:

1.根据《建设工程工程量清单计价规范》的规定:

(1)矩形风管500×300的工程量计算式。

(2)渐缩风管500×300/250×200的工程量计算式。

(3)圆形风管φ250的工程量计算式。

2.编列出该工程的分部分项工程量清单项目,将相关内容填入表5. Ⅰ.4中,并在表5. Ⅰ.4的下面列式计算三种通风管道的工程量。

查看答案
