3、曲线法$lesson$

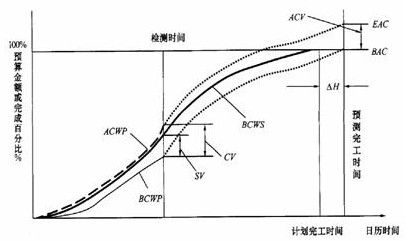

在项目实施过程中,以上三个参数可以形成三条曲线,即计划工作预算费用(BCWS)、已完工作预算费用(BCWP)、已完工作实际费用(ACWP)曲线。
采用赢得值法进行费用、进度综合控制,还可以根据当前的进度、费用偏差情况,通过原因分析,对趋势进行预测,预测项目结束时的进度、费用情况。图中:

BAC(budget at completion)――项目完工预算,指编计划时预计的项目完工费用。
EAC(estimate at completion)――预测的项目完工估算,指计划执行过程中根据当前的进度、费用偏差情况预测的项目完工总费用。
ACV(at completion variance)――预测项目完工时的费用偏差:
ACV=BAC-EAC。
