1.【问答题】
某新建别墅群项目,总建筑面积45000m2,各幢别墅均为地下1层,地上3层,砖混结构。筏板基础混凝土等级为C30,内配双层钢筋网,主筋为三级20螺纹钢,基础筏板下三七灰土夯实,无混凝土垫层。

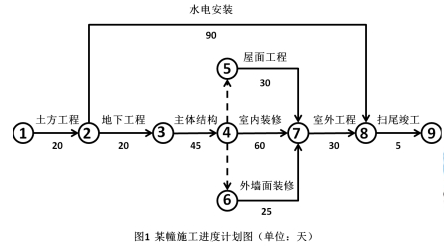

某施工总承包单位项目部按幢编制了单幢工程施工进度计划。某幢计划工期为180d,施工进度计划见图1。

该别墅工程开工后第46天进行的进度检查时发现,土方工程和地基基础工程基本完成,已开始主体结构工程施工,工期进度滞后5天。项目部依据赶工参数(具体见表一),对相关施工过程进行压缩,确保工期不变。
表一: 赶工参数表

基坑开挖完成后,总监理工程师组织勘察、设计单位的项目负责人和施工总承包单位的相关人员等进行验槽。
项目部制定的基础筏板钢筋施工技术方案中规定:钢筋保护层厚度控制在40mm;主筋通过直螺纹连接接长。钢筋交叉点按照相隔交错扎牢。绑扎点的钢丝扣绑扎方向要求一致;上下两层钢筋网之间拉勾要绑扎牢固,以保证上、下两层钢筋网相对位置准确。监理工程师审查后认为有些规定不妥,要求改正。
【问题】
1.按照经济、合理原则对相关施工过程进行压缩,请分别写出最适宜压缩的施工过程和相应的压缩天数。
2.验槽的组织方式是否妥当?
3.写出基础筏板钢筋技术方案中的不妥之处,并分别说明理由。
