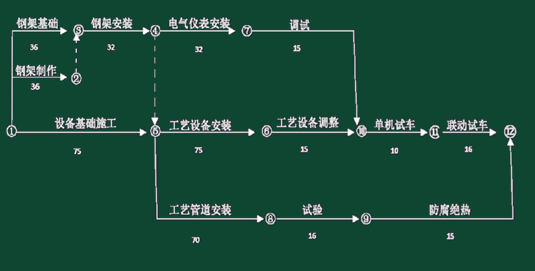

当前位置: 首页 > 二级建造师 > 机电工程管理与实务 > 【背景资料】建设单位通过招标与施工单位签订了某工业项目的施工合同,主要工作内容包括设备基础、钢架基础、设备钢架制作安装、工艺设备、工艺管道、电气和仪表设备安装等。开工前施工单位按照合同约定向建设单位提交了施工进度计划(如图)。 施工单位在组织土方开挖、余土外运时,开挖现场、厂外临时堆土及运输道路上经常是尘土飞扬,运送土方的汽车也存在漏土现象。在使用250t履带吊进行大型工艺设备吊装作业时,250t履带吊的车身突然发生倾斜,起重指挥人员立即停止了吊装作业,经检查发现履带吊的右侧腹带前部的地面出现了下陷,施工单位立即组织人员进行了妥善处理。在蒸汽主管道上安装流量取源部件时,施工单位发现图纸所示的安装位置的直管段长度不符合设计要求,立即通知了建设单位,建设单位通过设计变更修改了流量取源部件的安装位置,使该部件的安装工作顺利进行。【问题】1.用节点代号表示施工进度计划的关键线路。该施工进度计划的总工期是多少?2.在土方开挖施工过程中,需要采取哪些环境保护措施?3.250t履带吊进行大型工艺设备吊装作业时,吊车的工作位置地面有哪些要求?4.安装流量取源部件的管道直管段应符合哪些要求?

1.【问答题】

知识点:机电工程施工进度计划表示方法、绿色施工要点、起重机械与吊具的使用要求、自动化仪表取源部件的安装要求

【背景资料】

建设单位通过招标与施工单位签订了某工业项目的施工合同,主要工作内容包括设备基础、钢架基础、设备钢架制作安装、工艺设备、工艺管道、电气和仪表设备安装等。开工前施工单位按照合同约定向建设单位提交了施工进度计划(如图)。

施工单位在组织土方开挖、余土外运时,开挖现场、厂外临时堆土及运输道路上经常是尘土飞扬,运送土方的汽车也存在漏土现象。

在使用250t履带吊进行大型工艺设备吊装作业时,250t履带吊的车身突然发生倾斜,起重指挥人员立即停止了吊装作业,经检查发现履带吊的右侧腹带前部的地面出现了下陷,施工单位立即组织人员进行了妥善处理。

在蒸汽主管道上安装流量取源部件时,施工单位发现图纸所示的安装位置的直管段长度不符合设计要求,立即通知了建设单位,建设单位通过设计变更修改了流量取源部件的安装位置,使该部件的安装工作顺利进行。

【问题】

1.用节点代号表示施工进度计划的关键线路。该施工进度计划的总工期是多少?

2.在土方开挖施工过程中,需要采取哪些环境保护措施?

3.250t履带吊进行大型工艺设备吊装作业时,吊车的工作位置地面有哪些要求?

4.安装流量取源部件的管道直管段应符合哪些要求?


查看答案
