1.【问答题】
【背景资料】

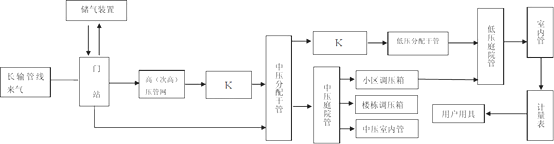

A公司中标长3km的天然气钢质管道工程,DN300mm,设计压力0.4MPa,成品防腐管,采用明挖开槽法施工。该管道所处输配系统如图所示。

项目部拟定的燃气管道施工程序如下:沟槽开挖→管道安装、焊接→a→管道吹扫→回填土至管顶上方0.5m,留出焊口→b试验→回填土至管顶上方0.5m→c试验→敷设d→填土至设计标高。在项目实施过程中,发生了如下事件:
事件一:A公司提取中标价的5%作为管理费后把工程包给B公司,B公司组建项目部后以A公司的名义组织施工。
事件二:沟槽清底时,质量检查人员发现局部有超挖,最深达15cm。
事件三:直埋段成品防腐钢管到场后,厂家提供了管道的质量证明文件,项目部质检员对防腐层厚度和粘结力做了复试,经检验合格后,开始下沟安装。
合同履行过程中,先后出现了以下几个可能影响工期的情形:①因现场地质条件与地勘资料不符,开槽横断面坡度放缓,造成开挖工作量增大,造成工期延长3d,费用增加5万;②回填材料进场检验不合格,导致回填工作开始时间推迟10天,工期延长7天,费用损失12万。A公司按合同约定分别就以上情形向业主提出工期索赔。
【问题】
1.指出图中K的名称,简述在K系统中必备的三个附件的名称。
2.施工程序中a、b、c、d分别是什么?
3.事件一中,A、B公司的做法违反了法律法规中的哪些规定?
4.对事件二中地基情况应如何补救处理?
