1.【问答题】
【背景资料】

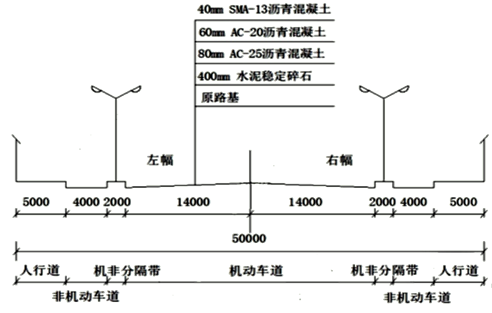

某单位承建城镇主干道大修工程,道路全长2km,红线宽50m,路幅分配情况如图所示,现状路面结构为40mmAC-13细粒式沥青混凝土上面层,60mmAC-20中粒式沥青混凝土中面层,80mmAC-25粗粒式沥青混凝土下面层。工程主要内容为:①对道路破损部位进行翻挖补强。②铣刨40mm旧沥青混凝土上面层后,加铺40mmSMA-13沥青混凝土上面层。

道路封闭施工过程中,发生如下事件:
事件1:项目部进场后对沉陷、坑槽等部位进行了翻挖探查,发现左幅基层存在大面积弹软现象,立即通知相关单位现场确定处理方案,拟采用400mm厚水泥稳定碎石分两层换填,并确认。
事件2:为保证工期,项目部集中力量迅速完成了水泥稳定碎石基层施工,监理单位组织验收结果为合格,项目部完成AC-25下面层施工后对纵向接缝进行了简单清扫后开始摊铺AC-20中面层,最后转换交通进行右幅施工。由于右幅道路基层没有破损现象。考虑到工期紧,在沥青摊铺前对既有路面铣刨、修补后,项目部申请全路线封闭施工,报告批准后开始进行上面层摊铺工作。
【问题】请指出沥青摊铺工作的不当之处,并给出正确做法。
