当前位置: 首页 > 二级建造师 > 公路工程管理与实务 > 背景资料:      某二级公路K合同段(K22+300~K44+000),主要为路基土石方工程和支挡工程,本地区岩层构成为泥岩、砂岩互层,抗压强度20MPa左右,地表土覆盖层较薄。在招标文件中,挖方为石方,填方路段填料由挖方路段调运,施工过程部分事件摘要如下:  事件一:施工单位在路段开工后发现,路基挖方土石比例与招标文件中的比例相差较大,施工单位向监理工程师以书面形式提出工程设计变更的建议,增加费用23.4万元,结合实际情况,设计单位签发了“设计变更通知单”,项目法人对设计变更进行了审查,同意实施。  事件二:在填筑路堤时,施工单位采用土石混合分层铺筑,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时改用土方填筑。局部路段因地形复杂而采用竖向填筑法施工。       事件三:针对K41+200~K41+320的沿河路基,设计为浆砌块石路肩挡土墙(见下图),挡土墙最大高度为11.2m。施工单位在砂浆强度达到设计强度的60%时,及时对墙背进行回填,采用重型振动压路机进行碾压。【问题】1.事件一中的“设计变更”是否符合公路工程设计变更管理的相关规定?说明理由。2.指出事件二中施工方法存在的问题,并提出正确的施工方法。3.指出墙身中的构造物A的名称和墙后砂砾石的作用。本工程的挡土墙按照墙背形式分类属于哪种形式?4.改正事件三中施工单位的错误做法。

1.【问答题】

知识点:支挡构筑物施工技术

背景资料:

      某二级公路K合同段(K22+300~K44+000),主要为路基土石方工程和支挡工程,本地区岩层构成为泥岩、砂岩互层,抗压强度20MPa左右,地表土覆盖层较薄。在招标文件中,挖方为石方,填方路段填料由挖方路段调运,施工过程部分事件摘要如下:
  事件一:施工单位在路段开工后发现,路基挖方土石比例与招标文件中的比例相差较大,施工单位向监理工程师以书面形式提出工程设计变更的建议,增加费用23.4万元,结合实际情况,设计单位签发了“设计变更通知单”,项目法人对设计变更进行了审查,同意实施。
  事件二:在填筑路堤时,施工单位采用土石混合分层铺筑,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时改用土方填筑。局部路段因地形复杂而采用竖向填筑法施工。

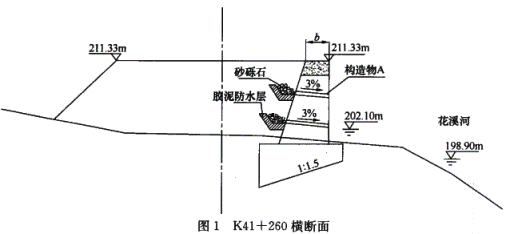

       事件三:针对K41+200~K41+320的沿河路基,设计为浆砌块石路肩挡土墙(见下图),挡土墙最大高度为11.2m。施工单位在砂浆强度达到设计强度的60%时,及时对墙背进行回填,采用重型振动压路机进行碾压。

【问题】
1.事件一中的“设计变更”是否符合公路工程设计变更管理的相关规定?说明理由。
2.指出事件二中施工方法存在的问题,并提出正确的施工方法。
3.指出墙身中的构造物A的名称和墙后砂砾石的作用。本工程的挡土墙按照墙背形式分类属于哪种形式?
4.改正事件三中施工单位的错误做法。
