1.【问答题】

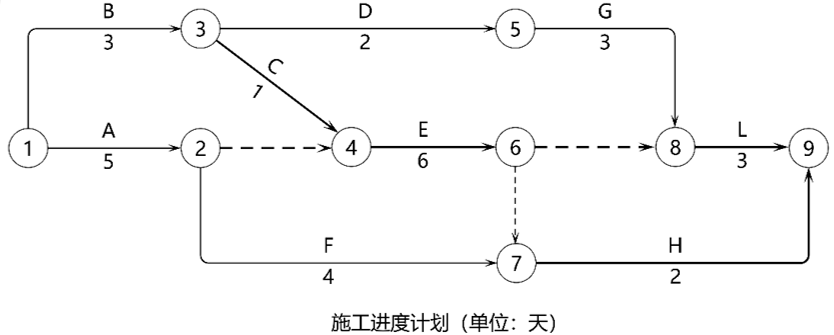

某在建施工项目采用单价合同,清单计价,施工合同约定甲供钢材。施工单位制订的基础工程施工方案为下图所示双代号网络施工进度计划,有两个施工段组织流水施工。

假设每项工作均按最早时间安排作业,在工程施工中发生如下事件:
事件1:A工作施工中,发现局部地基持力层为软弱层,设计单位提出处理方案后由施工单位进行处理,工期延误2d。该分项工程全费用增加3万元。
事件2:F工作中,因建设单位采购的钢材未及时进场,工期延期2d。全费用增加5万元。
事件3:L工作时,因施工单位原因造成工程质量问题,返工处理致使工期延误5d。该分项工程全费用增加2万元。
问题:

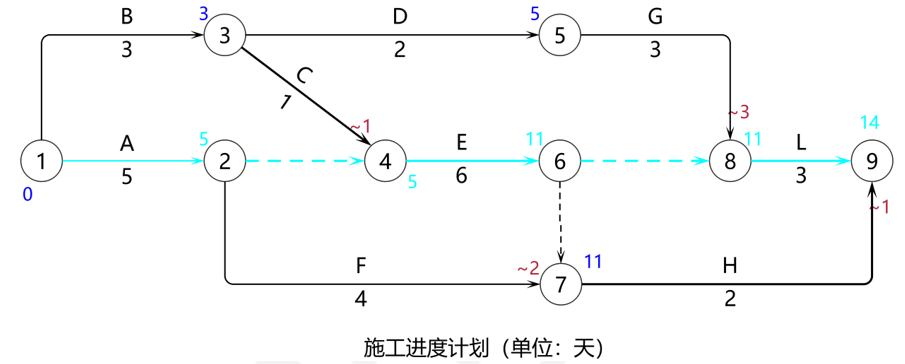

1.指出网络进度计划的关键线路,并计算计划工期。
2.针对本案例上述各事件,施工单位是否可以提出工期和(或)费用索赔,并分别说明理由。
3.上述事件发生后,该网络计划的关键线路是否发生改变?如有改变,请指出实际的关键线路。工程实际工期是多少天?可索赔工期多少天?
4.计算承包商应得到的费用索赔是多少?
