当前位置: 首页 > 二级造价工程师 > 建设工程计量与计价实务(安装) > 【背景资料】某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(示范文本)》签订了工程施工承包合同,合同工期270天。施工前施工单位编制了工程施工进度计划(如图6.1所示)和相应的设备使用计划,项目监理机构对其审核时得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。                                                                                      图 施工进度计划(单位:天)【问题】1.在图3.1所示施工进度计划中,受特种设备资源条件的约束,应如何完善进度计划才能反映B、E、J工作的施工顺序?2.为节约特种设备租赁费用,该特种设备最迟第几日末必须租赁进场?说明理由。此时,该特种设备在现场的闲置时间为多少天?

1.【问答题】

知识点:网络计划技术原理

【背景资料】

某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(示范文本)》签订了工程施工承包合同,合同工期270天。

施工前施工单位编制了工程施工进度计划(如图6.1所示)和相应的设备使用计划,项目监理机构对其审核时得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。

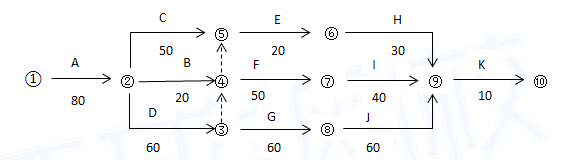

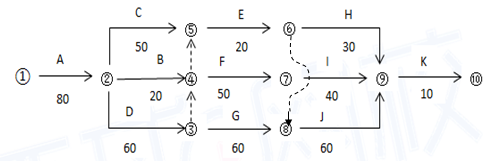

                                                                                      图 施工进度计划(单位:天)

【问题】

1.在图3.1所示施工进度计划中,受特种设备资源条件的约束,应如何完善进度计划才能反映B、E、J工作的施工顺序?

2.为节约特种设备租赁费用,该特种设备最迟第几日末必须租赁进场?说明理由。此时,该特种设备在现场的闲置时间为多少天?
