2015年监理工程师《进度控制》第二章考点冲刺二
相关推荐: 《质量控制》电子版教材
第二节 有节奏流水施工
一、固定节拍流水施工
(一)固定节拍流水施工的特点
固定节拍流水施工是一种最理想的流水施工方式,其特点如下:
①所有施工过程在各个施工段上的流水节拍均相等;
②相邻施工过程的流水步距相等,且等于流水节拍;
③专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该
队完成相应施工过程所有施工段上的任务;
④各个专业工作队在各施工段上能够连续作业,施工段之间没有闲置时间。
(二)固定节拍流水施工工期
1.有间歇时间的固定节拍流水施工
间歇时间是指相邻两个施工过程之间由于工艺或组织安排需要而增加的额外等
待时间。包括工艺间歇时间(Gj,j+1)和组织间歇时间(Zj,j+1)。
对于有间歇时间的固定节拍流水施工,其流水施工工期T可按下式计算:
T=(n-1)t+∑G十∑Z十mt=(m+n-1)t+∑G十∑Z

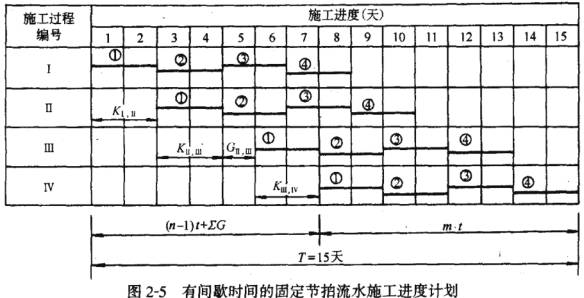

例如,某分部工程流水施工计划如图2-5所示。

施工过程数目n=4;施工段数目m=4;流水节拍t=2;流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=KⅢ,Ⅳ=2;
组织间歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=ZⅢ,Ⅳ=0;工艺间歇GⅠ,Ⅱ=GⅢ,Ⅳ=0。GⅡ,Ⅲ=1。
流水施工工期为:
T=(m+n-1)t+∑G十∑Z=(4+4-1)×2+1=15天
2.有提前插入时间的固定节拍流水施工
提前插入时间是指相邻两个专业工作队在同一施工段上共同作业的时间。
有提前插入时间的固定节拍流水施工的流水施工工期T可按下式计算:
T=(n-1)t+∑G十∑Z-∑C+mt
=(m+n-1)t+∑G十∑Z-∑C
温馨提示:各位考友可进入监理工程师考试论坛与广大考友一起学习交流。
编辑推荐:

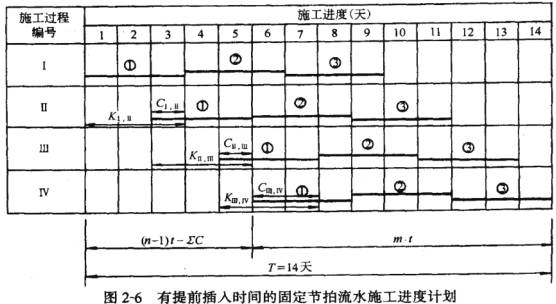

例如,某分部工程流水施工计划如图2-6所示。

施工过程数目n=4;施工段数目m=3;流水节拍t=3;流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=KⅢ,Ⅳ=t=3;
组织间歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=ZⅢ,Ⅳ=0;工艺间歇GⅠ,Ⅱ=GⅡ,Ⅲ=GⅢ,Ⅳ=0。提前插入时间
CⅠ,Ⅱ=CⅡ,Ⅲ=1,CⅢ,Ⅳ=2。
流水施工工期为:
T=(m+n-1)t+∑G十∑Z-∑C=(3+4-1)×3+0+0-(1+1+2)=14天
【例题6】下列关于固定节拍流水施工特点的说法中,正确的有( )。
A.所有施工过程在各个施工段上的流水节拍均相等
B.相邻专业工作队之间的流水步距不尽相等
C.专业工作队的数量等于施工过程的数量
D.各施工段之间没有空闲时间
E.流水施工工期等于施工段数与流水节拍的乘积
答案:ACD
解析:固定节拍流水施工特点:
①所有施工过程在各个施工段上的流水节拍均相等;
②相邻施工过程的流水步距相等,且等于流水节拍;
③专业工作队数等于施工过程数;
④各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
二、成倍节拍流水施工
成倍节拍流水施工包括:一般的成倍节拍流水施工和加快的成倍节拍流水施工。
为了缩短流水施工工期,一般均采用加快的成倍节拍流水施工方式。
(一)加快的成倍节拍流水施工的特点
①同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;
②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K);
③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;
④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
(二)加快的成倍节拍流水施工工期
加快的成倍节拍流水施工工期T可按下式计算:
T=(m+n'-1)K+∑G十∑Z-∑C
式中n'――专业工作队数目,其余符号如前所述。

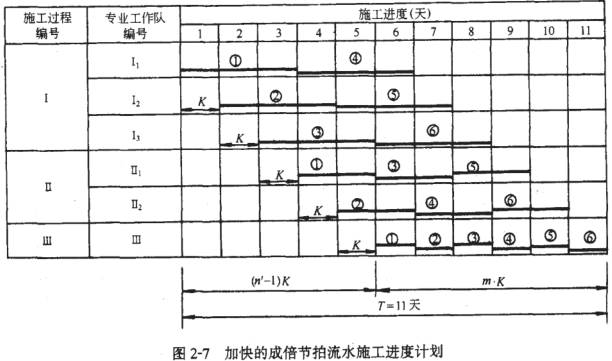

例如,某分部工程组织流水施工。施工过程数目n=3,流水节拍分别为3天、2天、1天,施工段数目m=6,没有间歇和插入时间。流水施工计划如图2-7所示

途中专业工作队数目n'=3+2+1=6;流水步距K=1;组织间歇Z=0;工艺间歇G=0;提前插入时间C=0。
流水施工工期为:
T=(m+n'-1)K+∑G十∑Z-∑C=(6+6-1)×1+0+0-0=11天;
(三)成倍节拍流水施工示例
某建设工程由四幢大板结构楼房组成,每幢楼房为一个施工段,施工过程划分为基础工程、结构安装、室内装修和室外工程4项,组织加快的成倍节拍流水施工,计算流水步距和工期。
计算步骤:
(1)计算流水步距
流水步距等于流水节拍的最大公约数:
K=min[5,10,10,5]=5
(2)确定专业工作队数目
每个施工过程成立的专业工作队数目可按下式计算:bj=tj/K (2-7)
式中bj――第j个施工过程的专业工作队数目;
tj――第/个施工过程的流水节拍;
K――流水步距。
各施工过程的专业工作队数目分别为:
I――基础工程:bⅠ=5/5=1
Ⅱ――结构安装:bⅡ=10/5=2
Ⅲ――室内装修:bⅢ=10/5=2
Ⅳ――室外工程:bⅣ=5/5=1
专业工作队总数:n=(1+2+2+1)=6
(3)绘制加快的成倍节拍流水施工进度计划图

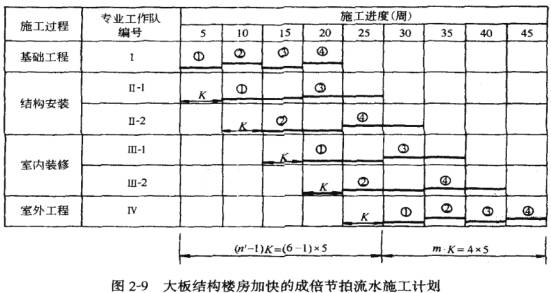

加快的成倍节拍流水施工进度计划如图2-9所示。

(4)确定流水施工工期
流水施工工期为:T=(m+n’-1)K=(4+6-1)×5=45(周)
与一般的成倍节拍流水施工进度计划比较,加快的成倍节拍流水施工使总工期缩短了15周。
【例题7】建设工程组织流水施工时,相邻专业工作队之间的流水步距相等,且施工段之间没有空闲时间的是( )。
A.非节奏流水施工和加快的成倍节拍流水施工
B.一般的成倍节拍流水施工和非节奏流水施工
C.固定节拍流水施工和加快的成倍节拍流水施工
D.一般的成倍节拍流水施工和固定节拍流水施工
答案:C
解析:固定节拍流水施工和加快的成倍节拍流水施工。
【例题8】某分部工程有4个施工过程,各分为6个施工段组织加快的成倍节拍流水施工。各施工过程在各施工段上的流水节拍分别为6、4、6、4天,则专业工作队数和工期应为( )。
A.6个和20天
B.8个和26天
C.10个和30天
D.12个和36天
答案:C
解析:(P27)流水步距等于流水节拍的最大公约数2;
专业工作队数=6/2+4/2+6/2+4/2=10
工期=T=(m+n-1)K=(6+10-1)×2=30天
温馨提示:各位考友可进入监理工程师考试论坛与广大考友一起学习交流。
编辑推荐:
最新资讯
- 2026年度监理工程师理论与法规复习笔记2025-10-17
- 2026年监理工程师《合同管理》重要知识点总结2025-10-17
- 高效备考!2026年监理考点精讲试听课正式上线,专治“零基础没方向”“老考生卡瓶颈”!2025-09-17
- 免费下载!监理工程师考试各科目易错知识点2025-09-17
- 2026年监理备考:历年真题+新生备考大礼包,均可领取!2025-09-17
- 2026监理工程师《合同管理》考试知识点:定金2025-09-05
- 2026监理工程师《理论法规》考试知识点:全过程工程咨询实施策略2025-09-05
- 2026监理工程师《理论法规》考试知识点:工程总承包模式及其特点2025-08-29
- 必看避坑指南!监理工程师《目标控制》易错点汇总2025-08-29
- 别再丢分!监理工程师《理论和法规》易错点汇总2025-08-25
