当前位置: 首页 > 监理工程师 > 监理工程师备考资料 > 2015年监理工程师《进度控制》第二章考点冲刺三

2015年监理工程师《进度控制》第二章考点冲刺三

更新时间:2015-04-03 11:18:51 来源:|0 浏览0收藏0

监理工程师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

摘要 2015年监理工程师考试时间为5月23日、24日,相信考友们都在紧张的备考之中。小编为大家整理:2015年监理工程师《进度控制》考点冲刺,希望对考友们有所帮助!

    相关推荐:    《质量控制》电子版教材

  第三节 非节奏流水施工

  一、非节奏流水施工的特点

  ①各施工过程在各施工段的流水节拍不全相等;

  ②相邻施工过程的流水步距不尽相等;

  ③专业工作队数等于施工过程数;

  ④各专业工作队能够在施工段上连续作业,但有的施工段之间可能有闲置时间。

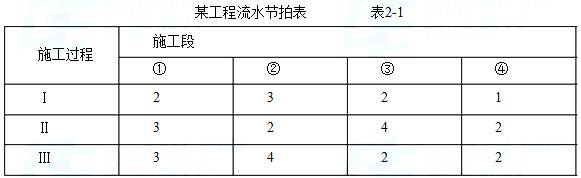

  【例】某工程由3个施工过程组成,分为4个施工段进行流水施工,其流水节拍(天)见表2-1,试确定流水步距。

  二、流水步距的确定

  非节奏流水施工,通常采用“累加数列,错位相减,取大差法”计算流水步距。

  解析:(1)求各施工过程流水节拍的累加数列:

  施工过程I:2,5,7,8

  施工过程Ⅱ:3,5,9,11

  施工过程Ⅲ:3,7,9,11

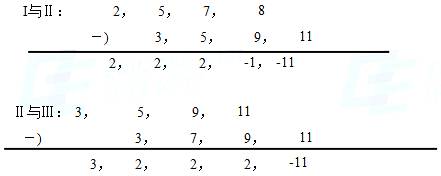

  (2)错位相减求得差数列:

  (3)在差数列中取最大值,求得流水步距:

  施工过程I与Ⅱ之间的流水步距:K1,2=max[2,2,2,-1,-11]=2天

  施工过程Ⅱ与Ⅲ之间的流水步距:K2,3=max[3,2,2,2,-11]=3天

  三、流水施工工期的确定

  流水施工工期可按下式计算:

  T=∑K十∑tn+∑Z+∑G一∑C

  式中T―流水施工工期;

  ∑K―各施工过程(或专业工作队)之间流水步距之和;

  ∑tn―最后一个施工过程(或专业工作队)在各施工段流水节拍之和;

  本例T=∑K十∑tn=(2+3)+11=16天

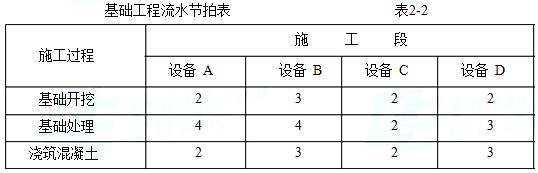

  【例】某工厂需要修建4台设备的基础工程,施工过程包括基础开挖、基础处理和浇筑混凝土。因设备型号与基础条件等不同,使得4台设备(施工段)的各施工过程有着不同的流水节拍(单位:周),见表2-2。

  【解】本工程应按非节奏流水施工方式组织施工。

  (1)确定施工流向由设备A一B一C―D,施工段数m=4。

  (2)确定施工过程数,n=3,包括基础开挖、基础处理和浇筑混凝土。

  (3)采用“累加数列错位相减取大差法”求流水步距:

  (4)计算流水施工工期:T=∑K+∑tn=(2+6)+(2+3+2+3)=18周

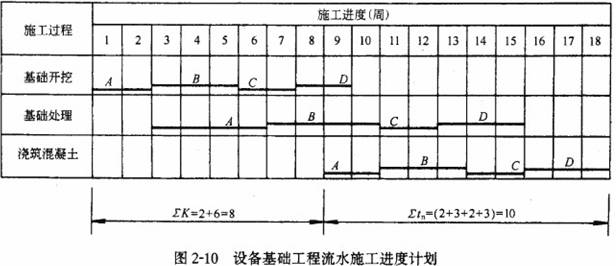

  (5)绘制非节奏流水施工进度计划,如图2-10所示。

  【例题9】建设工程组织非节奏流水施工时,其特点之一是(  )。

  A.各专业队能够在施工段上连续作业,但施工段之间可能有空闲时间

  B.相邻施工过程的流水步距等于前一施工过程中第一个施工段的流水节拍

  C.各专业队能够在施工段上连续作业,施工段之间不可能有空闲时间

  D.相邻施工过程的流水步距等于后一施工过程中最后一个施工段的流水节拍

  答案:A

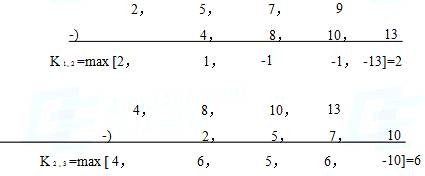

  【例题10】某分部工程有3个施工过程,各分为4个施工段组织流水施工,流水节拍分别为4、3、2、5,2、5、4、3和4、3、3、4天,则3个施工过程之间的流水步距分别为(  )天。

  A.5和4

  B.5和3

  C.4和2

  D.3和4

  答案:A

  解析:采用累加数列错位相减取大差法计算流水步距。

  第二章 小结

  1.本章试题数量:按历年统计:单选题4个,多选题2个;分数百分比16.7%。

  2.本章考点:

  (1)组织施工的方式及其特点

  (2)流水施工参数的概念

  (3)固定节拍、成倍节拍、非节奏流水施工的特点;

  (4)固定节拍、加快成倍节拍流水施工工期的计算

  (5)非节奏流水施工流水步距、流水施工工期的计算

    温馨提示:各位考友可进入监理工程师考试论坛与广大考友一起学习交流。

    编辑推荐:

    《理论法规》章节知识点

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

监理工程师资格查询

监理工程师历年真题下载 更多

监理工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

监理工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
