lC420082营业线桥涵施工安全控制措施
【案例lC420082】
1.背景

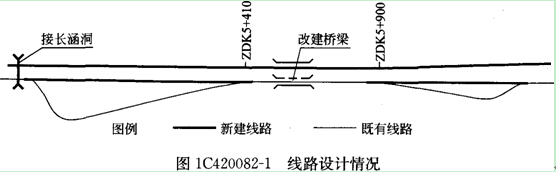

在某铁路既有线上增建复线,同时由于铁路提速,对部分既有线的线型进行调整,施工期间营业线不得中断,要保持运营状态。图1C420082―1所示为其中一段的线路情况,由于该段线型不满足提速的要求,所以设计时按照取直的方案,其中既有线DK5+410~DK5+900段(与增建二线的里程相对应)利用,但该范围既有桥梁需要改建,改建后的桥梁为双线桥梁(既有桥梁图中未示出),另外靠左端有一既有涵洞需要接长。

2.问题
(1)为保证既有线的运营和行车安全,请简述施工技术方案。
3.分析与答案
(1)采用施工过渡方案,其步骤为:
①由于既有线的桥梁需要改建,为保证正常运营,需要修建临时铁路便线和便桥。
②先铺设与行车干扰无关施工便线和便桥,利用行车天窗,拨接龙口,将既有正线引入施工便线,利用便线运行,再拆除既有桥梁,改建桥梁。
③施工完毕后,将龙口接回设计线,拆除施工便线和便桥。

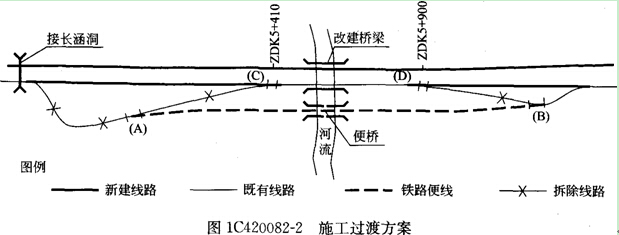

④施工过渡方案如图1C420082―2所示。

施工步骤:①修建与行车无关的便线和便桥。
②封锁既有线两小时,拆除(A)、(B)龙口的既有线;将(A)、(B)龙日接通临时便线和既有线并通。
③施工改建桥梁,施工完成后,利用天窗时间将(C)和(D)龙口接回设计线路。
④拆除便线便桥和无关线路。
1C420083营业线隧道施工安全控制措施
【案例1CA20083】
1.背景

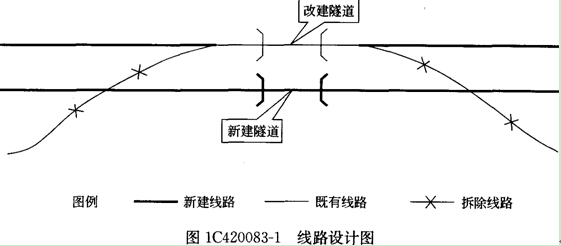

在某铁路既有线上增建复线,同时由于铁路提速,对部分既有线的线型进行调整,施工期间营业线保持运营。图1C420083―1所示为其中一段的线路示意,原既有线上的隧道需要改建,同时在新建二线(右线)上增建一座隧道,新建隧道与既有隧道间距为20m,属小问距并行隧道施工。

2.问题
(1)为保证在施工中既有线的正常运营及行车安全,提出改造隧道施工步序。
(2)请简述小间距并行隧道施工的安全控制内容。
3.分析与答案

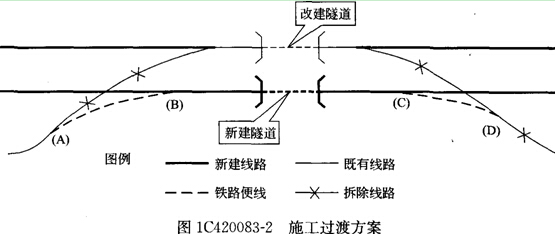

(1)为保证在改造隧道施工中既有线的运营和行车安全,必须采取可靠的施工过渡方案,施工过渡方案如图1C420083―2所示,根据图示理解施工步序。施工步序为:
①修建与行车无干扰部分的新建隧道及线路,修建临时铁路便线,将(B)、(C)龙口与便线相接,列车在既有线上运营。
②封锁正线2小时,同时拆除(A)、(D)龙口处的既有线,将施工便线与既有线连通,列车在设计右线通过新建隧道及既有线运营。
③进行改建隧道的改建施工。
④施工完成后,将(B)、(C)龙口接回设计右线,同时拆除既有线及便线。

(2)小间距并行隧道施工的安全控制内容为:
①在新线隧道施工前,先对营业线隧道进行调查,并对其进行加固。
②新建隧道施工,应使用微振动控制爆破,慎重选择开挖方法,尽量减少一次爆破用药量,以减少对营业线隧道的影响。
③新建隧道的弃土应堆倒指定位置,避免引起滑坡或堵塞营业线隧道口,危及行车安全。材料机具堆放不得侵入营业线限界。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道及考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
交流互动:一建微博|微信edu24ol_jzs1|QQ群342289995
最新资讯
- 2025年一建卡人的效果出来了,95分或许还有救!2025-12-22
- 抢占先机!2026年一级建造师备考攻略请查收!2025-12-22
- 2026年一建考试用书14册同步预售,每科新增或变动5%-30%2025-12-19
- 2026年一级建造师新教材每科新增或变动5%-30%2025-12-19
- 2026年一级建造师新教材变动比例!每科变动5%-30%!2025-12-17
- 2026版一级建造师考试教材开启预售,备考抢先一步2025-12-12
- 已整理!2026年一级建造师教材或将迎来这些改变2025-12-12
- 【免费领取】2026年一建:从真题视角看备考这件事课程2025-11-20
- 【免费领取】还在为案例题发愁?2026年一建案例精批体验课让你快速提分!2025-11-14
- 【免费领取】一建重点知识闪记宝典,高分必备!2025-11-13
