★★★★★桥梁上部结构转体施工
1B413037桥梁上部结构转体施工
一、转体施工方法概述
上部结构转体施工是跨越深谷、急流、铁路和公路等特殊条件下的有效施工方法,具有不干扰运输、不中断交通、不需要复杂的悬臂拼装设备和技术等优点,转体施工分为竖转法、平转法和平竖结合法。
平转法分为有平衡重转体施工和无平衡重转体施工两种方法,平转施工主要适用于刚构梁式桥、斜拉桥、钢筋混凝土拱桥及钢管拱桥。
竖转施工主要适用于转体重量不大的拱桥或某些桥梁预制部件(塔、斜腿、劲性骨架)。竖转施工对混凝土拱肋、刚架拱、钢管混凝土拱,当地形、施工条件适合时,可选择竖转法施工。其转动系统由转动铰、提升体系(动、定滑轮组,牵引绳等)、锚固体系(锚索、锚碇顶)等组成。
二、桥体预制及拼装
三、平转法施工
(一)有平衡重转体施工
有平衡重转体施工的特点是转体重量大,施工关键是转体,要将转动体系顺利,稳妥地转到设计位置,主要依靠以下措施实现:正确的转体设计;制作灵活可靠的转体装置并布设牵引驱动装置。
转体施工工艺包括脱架→转动→转盘封固→撤锚合龙。
1.有平衡重平转施工工艺,可以采用不同的锚扣体系。箱形拱、肋拱宜采用外锚扣体系;桁架拱、刚架拱宜采用内锚扣(上弦预应力钢筋)体系;刚构梁式桥、斜拉桥为不需另设锚扣的自平衡体系。
2.桥体混凝土达到设计规定强度或者设计强度的80%后,方可分批、分级张拉扣索,扣索索力应进行检测,其允许偏差为土3%。
3.转体平衡重依据情况利用桥台或另设临时配重。
4.转体合龙时应符合下列规定:
(1)应严格控制桥体高程和轴线,误差符合要求,合龙接口允许相对偏差土10mm。
(2)应控制合龙温度。当合龙温度与设计要求偏差30C或影响高程差土10mm时,应计算温度影响,修正合龙高程。合龙时应选择当日最低温度进行。
(3)合龙时,宜先采用钢楔刹尖等瞬时合龙措施。再施焊接头钢筋,浇筑接头混凝土,封固转盘。在混凝土达到设计强度的80%后,再分批、分级松扣,拆除扣、锚索。

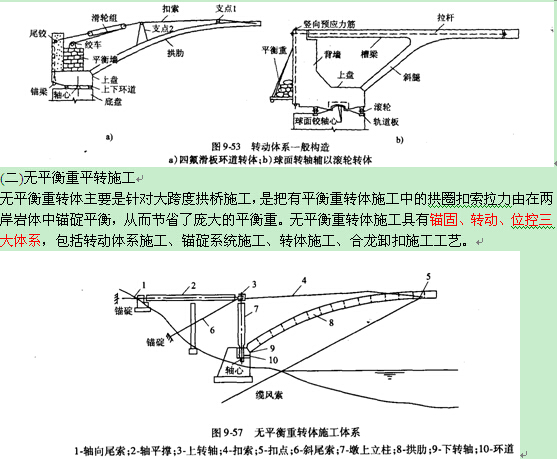

5.平转转盘有双支承式转盘和单支承式转盘两种,除大桥和重心较高的桥体外,宜采用构造简单实用的中心单支承式转盘。

四、竖转法施工
(一)对混凝土肋拱、刚架拱、钢管混凝土拱,当地形、施工条件适合时,可选择竖转法施工。其转动系统由转动铰、提升体系(动、定滑车组,牵引绳等)、锚固体系(锚索、锚碇等)等组成。
(二)待转桥体在桥轴线的河床上设架或拼装,根据提升能力确定转动单元为单肋或双肋,宜采用横向连接为整体的双肋为一个转动单元。
(五)转动时应符合下列规定:
1 .转动前应进行试转,以检验转动系统的可靠性。竖转速度可控制在 0 . 005 一 0 . 01 转/ min ,提升重量大者宜采用较低的转速,力求平稳。
2 .两岸桥体竖转就位,调整高程和轴线,楔紧合龙缺口,焊接钢筋,浇筑合龙混凝土,封填转动铰至混凝土达到设计强度后,拆除提升体系,完成竖转工作。

环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道及考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
交流互动:一建微博|微信edu24ol_jzs1|QQ群342289995
最新资讯
- 2025年一建卡人的效果出来了,95分或许还有救!2025-12-22
- 抢占先机!2026年一级建造师备考攻略请查收!2025-12-22
- 2026年一建考试用书14册同步预售,每科新增或变动5%-30%2025-12-19
- 2026年一级建造师新教材每科新增或变动5%-30%2025-12-19
- 2026年一级建造师新教材变动比例!每科变动5%-30%!2025-12-17
- 2026版一级建造师考试教材开启预售,备考抢先一步2025-12-12
- 已整理!2026年一级建造师教材或将迎来这些改变2025-12-12
- 【免费领取】2026年一建:从真题视角看备考这件事课程2025-11-20
- 【免费领取】还在为案例题发愁?2026年一建案例精批体验课让你快速提分!2025-11-14
- 【免费领取】一建重点知识闪记宝典,高分必备!2025-11-13
