造价工程师辅导资料:工程量清单计价基本方法

更新时间:2010-05-12 10:18:31 来源:|0 浏览0收藏0

一级造价工程师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

  工程量清单计价基本方法

  (1)建设产品价格的市场化过程

  我国建筑产品价格市场化经历了“国家定价——国家指导价——国家调控价”三个阶段。利用工程建设定额计算工程造价就价格形成而言,介于国家定价和国家指导价之间。

  (2)工程量清单计价的基本方法与程序

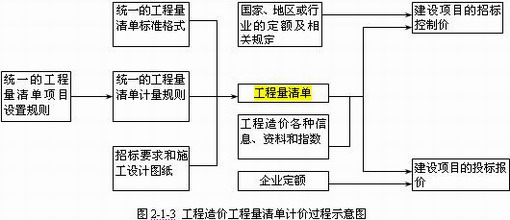

  工程量清单计价的基本过程可以描述为:在统一的工程量清单项目设置的基础上,制定工程量清单计量规则,根据具体工程的施工图纸计算出各个清单项目的工程量,再根据各种渠道所获得的工程造价信息和经验数据计算得到工程造价。这一基本的计算过程如下图所示:

  从工程量清单计价的过程示意图中可以看出,其编制过程可以分为两个阶段:工程量清单的编制和利用工程量清单来编制投标报价(或招标控制价)。可以用公式表明确定建筑产品价格清单计价的基本方法和程序:

  1)分部分项工程费=∑分部分项工程量×相应分部分项综合单价

  2)措施项目费=∑各措施项目费

  3)其他项目费=暂列金额+暂估价+计日工+总承包服务费

  4)单位工程报价=分部分项工程费+措施项目费+其他项目费+规费项目+税金项目

  5)单项工程报价=∑单位工程报价

  6)建设项目总报价=∑单项工程报价

  注:(1)在06版教材中,其他项目费=招标人部分金额+投标人部分金额,而2008版清单计价规范则改为暂列金额、暂估价、计日工、总承包服务费等,考生要掌握这四项术语的内涵。

  (2)分部分项工程综合单价由人工费、材料费、施工机械使用费、企业管理费、利润,并考虑风

  险费用。

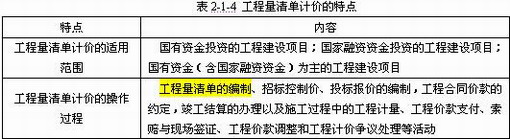

  (3)工程量清单计价的特点(09版教材有变化)

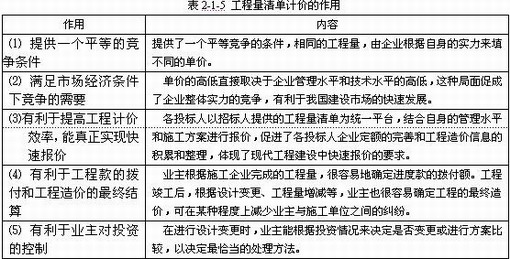

  (4)工程量清单计价的作用(09版教材有变化)

  例题1.工程量清单计价模式所采用的综合单价不含( )。

  A.企业管理费 B.利润 C.措施费 D.风险费

  答案:C

  解题要点:该题考核工程量清单计价中综合单价的概念。综合单价是指完成一个规定计量单位的分部分项

  工程量清单项目或措施清单项目所需的人工费、材料费、施工机械使用费和企业管理费与利润,以及一定

  范围内的风险费用。措施费用采用综合单价计价,不包含在综合单价中。

  例题2. 下列不属于国家调控招标投标价格形成的特征是( )。

  A.竞争形成 B.自发波动 C.计划控制 D.自发调节

  答案:C

  解题要点:该题考核建设产品价格的市场化过程。国家调控的招标投标价格形式,是一种由市场形成价格

  为主的价格机制。其是特征是:①竞争形成②自发波动③自发调节。

更多信息请访问>> 造价工程师考试频道 造价工程师考试论坛 造价工程师辅导课程免费试听

·2010年注册造价工程师各地考试报名时间汇总
·2010年造价工程师辅导"VIP班"及多种套餐上线!
·2010年注册造价工程师考前网上辅导招生简章
·
04、05、06、07、08年造价工程师考试试卷及答案汇总

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级造价工程师资格查询

一级造价工程师历年真题下载 更多

一级造价工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

一级造价工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
