  工程定额计价方法与工程量清单计价方法的联系和区别

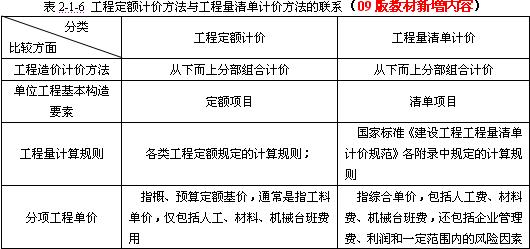

  (1)工程定额计价方法与工程量清单计价方法的联系

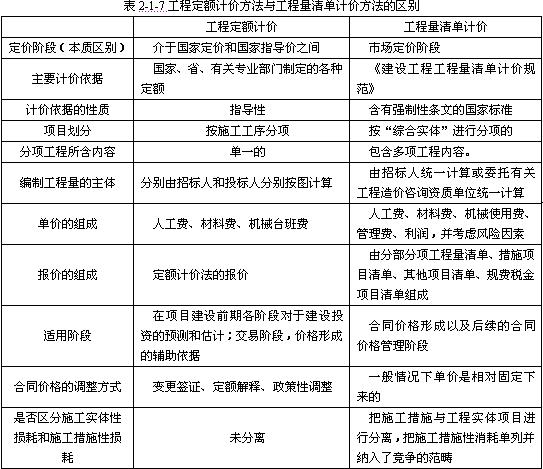

  (1) 工程量清单计价方法与定额计价方法的区别

  例题1:定额计价的工程量计算规则与工程量清单计价规范的工程量计算规则的本质区别是( )。

  A.每个分项工程项目所含内容多少不一样

  B.单价与报价组成不一样

  C.定额计价未区分施工实体性损耗和施工措施性损耗

  D.清单计价一般以实体的净尺寸计算,没有包含工程量合理损耗

  答案:D

  解题要点:主要考核工程量清单计价方法与定额计价方法的区别。工程量清单计价规范的工程量计算规则的编制原则一般是以工程实体的净尺寸计算,也没有包含工程量合理损耗,这一特点也就是定额计价的工程量计算规则与工程量清单计价规范的工程量计算规则的本质区别。

  例题2: 定额计价方法与工程量清单计价方法的主要区别在于( )。

  A.计价依据不同 B.单价与报价组成不同

  C.编制工程量的主体不同 D.对招投标代理机构的要求不同

  E.对招标程序要求不同

  答案:ABC

  解题要点:该题考核工程定额计价方法与工程量清单计价方法的区别。如下:①最大差别在于体现了我国建设市场发展过程中的不同定价阶段;②两种模式的主要计价依据及其性质不同;③编制工程量的主体不同;④单价与报价的组成不同;⑤适用阶段不同;⑥合同价格的调整方式不同;⑦工程量清单计价把施工措施性消耗单列并纳入了竞争的范畴。

  例题3: 工程定额计价方法与工程量清单计价方法的联系主要表现在( )

  A. 工程造价的计价都是一种从下而上的分部组合计价方法

  B. 工程造价计价的基本原理是一样的,用最基本的构成单位工程量与相应单价相乘后汇总即为整个工程造价

  C. 工程定额计价方法下的分项工程单价是指概、预算定额基价, 工程量清单计价指综合单价

  D. 工程定额计价的分项工程只含一项,工程量清单计价包含多项工程内容

  E. 工程定额计价的项目划分按施工工序分项,工程量清单计价按“综合实体”进行分项

  答案:AB

  解题要点:该题考核工程定额计价方法与工程量清单计价方法的联系。如下:①工程定额计价方法还是工程量清单计价方法,它们的工程造价计价都是一种从下而上的分部组合计价方法;②定额计价是按工程定额划分的分项工程项目,清单计价是指清单项目;③工程定额计价方法下的分项工程单价是指概、预算定额基价, 工程量清单计价指综合单价;④整个建设工程造价均是工程量与相应单价相乘后汇总。而C、D、E 为两者区别的内容。

更多信息请访问>> 造价工程师考试频道 造价工程师考试论坛 造价工程师辅导课程免费试听

·2010年注册造价工程师各地考试报名时间汇总
·2010年造价工程师辅导"VIP班"及多种套餐上线!
·2010年注册造价工程师考前网上辅导招生简章
·
04、05、06、07、08年造价工程师考试试卷及答案汇总

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级造价工程师资格查询

一级造价工程师历年真题下载 更多

一级造价工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

一级造价工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
