  建筑安装工程施工工作研究

  (1)施工过程及其分类

  施工过程就是在建设工地范围内所进行的生产过程。其最终目的是要建造、恢复、改建、移动或拆除工业、民用建筑物和构筑物的全部或一部分。施工过程是由不同工种、不同技术等级的建筑安装工人完成的,并且必须有一定的劳动对象——建筑材料、半成品、构件、配件等:一定的劳动工具——手动工具、小型机具和机械等。

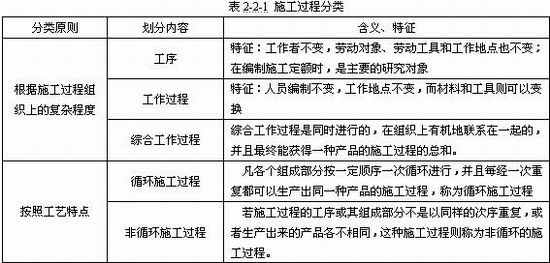

  考核时需要区分工序、工作过程、综合工作过程之间的区别;循环与非循环工作过程之间的区别。

  施工过程的影响因素:技术因素、组织因素和自然因素。

  (2)工作时间分类

  研究施工中的工作时间最主要的目的是确定施工的时间定额和产量定额,其前提是对工作时间按其消耗性质进行分类,以便研究工时消耗的数量及其特点。

  工作时间,指的是工作班延续时间。对工作时间消耗的研究,可以分为两个系统进行,即工人工作时间的消耗和工人所使用的机器工作时间消耗。

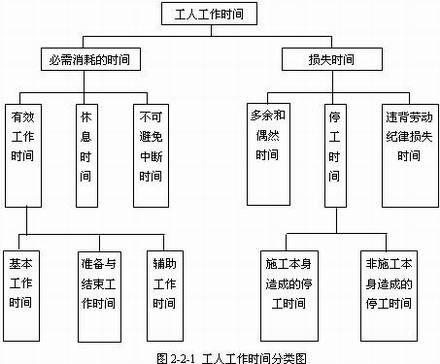

  1) 工人工作时间消耗的分类

  2)机器工作时间消耗的分类

  提示: 时间分类的考核是每年的一个重点,不仅要掌握有哪些时间,名称是什么,还要掌握时间分类中每一项时间的特点。常见的考核形式就是描述一类工作,判断其时间特性及其工作时间的类别。见2008、2007年考题。

  例题1. 【2008年真题】测编定额时,需对施工过程进行分解。对比工作过程的特点,工序还应具有的特征是( )。

  A. 人员编制不变 B. 劳动工具不变 C. 工作地点不变 D. 工作时段不变

  答案:B

  解题要点:该题考核工序的特征,并注意与工作过程特点对比。工序是在组织上不可分割的,在操作过程中技术上属于同类的施工过程。工序的特征是:工作者不变,劳动对象、劳动工具和工作地点也不变。

  例题2.【2008年真题】下列工人工作时间中,虽属于损失时间,但在拟定定额时又要适度考虑它的影响的是( )。

  A.施工本身导致的停工时间 B.非施工本身导致的停工时间

  C.不可避免的中断时间 D.多余工作时间

  E.偶然工作时间

  答案:BE

  解题要点:该题考核损失时间的构成。偶然工作能获得一定产品,拟定定额时要适当考虑它的影响;非施工本身造成的停工时间,是由于水源、电源中断引起的停工时间,拟定定额时则应给予合理的考虑。

  例题3:下列各项工作时间,其长短与所负担的工作量无关,但与工作内容有关的是( )

  A.辅助工作时间 B.由于施工工艺特点引起的工作中断时间

  C.施工本身造成的停工时间 D.准备与结束工作时间

  答案:D

  解题要点:该题考核工人工作时间的构成及特点。辅助工作时间是为保证基本工作能顺利完成所消耗的时间,其长短与工作量大小有关;由于施工工艺特点引起的工作中断时间,其长短与机器本身和施工工艺特点有关;施工本身造成的停工时间,是由于施工组织不好而引起的停工现象,其长短具有随机性;准备与结束工作时间,是执行任务前和任务完成后所消耗的工作时间,其长短与工作量大小无关,但与工作内容有关。

  例题4: 根据工人工作时间分类,下列属于必须消耗的时间是( )。

  A.下班前工人整理工具所耗的时间

  B.钢筋工在钢筋下料前熟悉图纸所耗的时间

  C.墙体砌筑工人等待砂浆所耗的时间

  D.因短暂停电而导致配合机械工作的工人停工所耗的时间

  E.工序交接时对前一工序不可避免的修理所耗的时间

  答案:AB

  解题要点:该题考核必须消耗的时间的构成。必须消耗的工作时间包括有效工作时间、休息时间和不可避

  免中断时间的消耗。有效工作时间又包括基本工作时间、辅助工作时间、准备与结束工作时间的消耗。选

  项A、B属于准备与结束工作时间;C属于非施工本身造成的停工时间;D属于损失时间中非施工本身造

  成的停工时间;E属于偶然工作时间,是损失时间。要注意辨别各构成项的概念。

  例题5:运输汽车装载保温泡沫板,因体积大但重量不足而引起的汽车在降低负荷的情况下工作的时间属于机器工作时间消耗中的( )。

  A.有效工作时间 B.不可避免的无负荷工作时间

  C.多于工作时间 D.低负荷下的工作时间

  答案:A

  解题要点:该题考核机器工作时间的构成。此题描述时间为有根据地降低负荷下的工作时间,是在个别情况下由于技术上的原因,机器在低于其计算负荷下工作的时间,属于有效工作时间。例如,汽车运输重量轻而体积大的货物时,不能充分利用汽车的载重吨位因而不得不降低其计算负荷。

更多信息请访问>> 造价工程师考试频道 造价工程师考试论坛 造价工程师辅导课程免费试听

·2010年注册造价工程师各地考试报名时间汇总
·2010年造价工程师辅导"VIP班"及多种套餐上线!
·2010年注册造价工程师考前网上辅导招生简章
·
04、05、06、07、08年造价工程师考试试卷及答案汇总

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级造价工程师资格查询

一级造价工程师历年真题下载 更多

一级造价工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

一级造价工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
