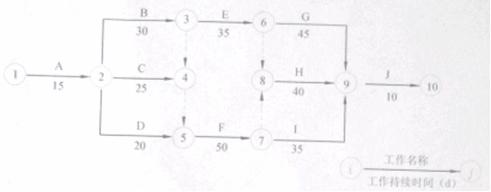

单位承接了某二级公路桥梁工程,施工单位按照合同工期要求编制了如图4所示(时间单位:d),并经监理工程师批准后实施。

过程中,发生了如下事件:
事件1:工作D(l号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维元,同时导致工作D实际时间比计划时间拖延8d
事件2:施工单位租赁的施工机械未及时进场,使工作F(l号台身)实际时间比计划时间成施工单位经济损失2000元/d
事件3:业主变更设计,未及时向施工单位提供图纸,使工作E(O号台身)实际时间比计划)d,造成施工单位经济损失1600元/d。
问题
1.根据网络图计算该工程的总工期,并指出关键路线。
2.分别分析事件1、2、3对总工期的影响,并计算施工单位可获得的工期补偿。
3.分别分析施工单位能否就事件1、2、3导致的损失向业主提出索赔,说明理由,并计算索赔金额。
4.将背景中的双代号网络改为单代号网络。
