  第五题(18分)

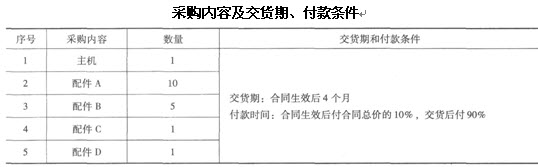

  某机电产品国际招标项目,招标文件中规定的采购内容及交货期、付款条件见下表。

  招标文件同时规定,评标采用最低评标价法;带星号参数不符合要求的废标,不带星号参数每项负偏离增加投标总价的0.5%,最多可偏离10项;交货期提前不降低评标价;交货期每延期1周,评标价格增加0.5万美元,不足1周的按1周计;交货期最多允许延期5周;付款条件如与招标文件要求不一致,应分别按照招标文件和投标文件的付款条件将投标报价折算为合同生效时的现值,将两者的差额计入评标价,折现率为月利率1%,按复利计算;进口关税税率10%;进口增值税率17%。开标当日汇率:1美元=6.5元人民币。

  A公司投标文件中,带星号参数均符合要求,有2个不带星号参数负偏差,4个不带星号参数正偏差。

  A、B、C公司的投标文件均通过商务、技术评审。评标进入到价格评审阶段。

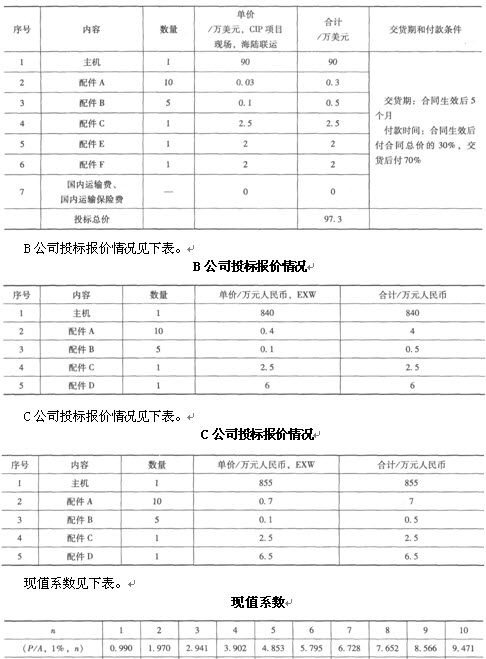

  A公司投标报价情况见下表。

  问题:

  分步骤计算投标人A的评标价(评标价以万美元为单位,计算过程和结果保留2位小数)。

  第六题(12分)

  某政府投资的污水处理厂扩建项目,经核准,由招标人自行组织招标。项目招标和建设管理工作由污水处理厂基建处具体负责。基建处有9名员工。方案设计结束后,项目建设的部分工作计划见下表所列。

  2.如将资格审查方式改为资格预审,全部资格预审工作共需用时7周,其中前2周需要3人,中间2周需要1人,最后3周需要2人,最早时间为方案设计结束,在其他工作安排不变、不增加人员的情况下,资格预审工作应在第几周开始?简要说明理由。

  3.将资格审查方式改为资格预审后,哪项工作需要调整?

  环球网校友情提示:如果您在学习过程中遇到任何疑问,请登录环球网校招标师频道论坛,随时与广大考生朋友们一起交流!

  相关推荐:

  2013年招标师考试环球网校课程辅导套餐

  2013年招标师考试时间

  2013年招标师报名时间预测

  2013年招标师考试大纲信息

  招标师2010年真题汇总

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

招标师资格查询

招标师历年真题下载 更多

招标师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
