  第三章工程项目管理

  第四节 流水施工组织方法

  1.内容提要

  ² 流水施工的特点和参数

  ² 流水施工的基本组织方式

  2.重点、难点分析

  流水施工参数和流水施工的基本组织方式是我们学习的难点,也将是考核的重点内容。

  3.内容讲解

  一、流水施工的特点和参数

  流水施工方式是将拟建工程项目中的每一个施工对象分解为若干个施工过程,并按照施工过程成立相应的专业工作队,各专业队按照施工顺序依次完成各个施工对象的施工过程,同时保证施工在时间和空间上连续、均衡和有节奏地进行,使相邻两专业队能最大限度地搭接作业。

  (一)流水施工的特点

  1. 施工工期较短,可以尽早发挥投资效益

  2. 实现专业化生产,可以提高施工技术水平和劳动生产率

  3. 连续施工,可以充分发挥施工机械和劳动力的生产效率

  4. 提高工程质量,可以增加建设工程的使用寿命和节约使用过程中的维修费用

  5. 降低工程成本,可以提高承包单位的经济效益

  (二)流水施工的表达方式

  流水施工的表达方式除网络图外,主要有横道图和垂直图两种。

  1. 流水施工的横道图表示法

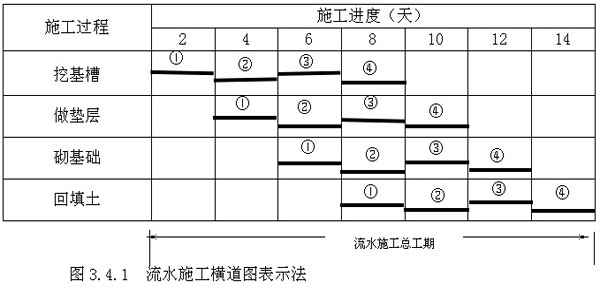

  某基础工程流水施工的横道图表示法如图3.4.1所示。图中的横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号。n条带有编号的水平线段表示n个施工过程或专业工作队的施工进度安排,其编号①②……表示不同的施工段。

  横道图表示法的优点是:绘图简单,施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方便,因而被广泛用来表达施工进度计划。

  2. 流水施工的垂直图表示法

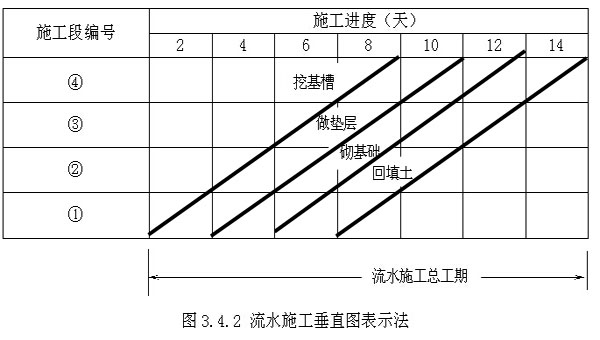

  某基础工程流水施工的垂直图表示法如图3.4.2所示。图中的横坐标表示流水施工的持续时间;纵坐标表示流水施工所处的空间位置,即施工段的编号。n条斜向线段表示n个施工过程或专业工作队的施工进度。

  垂直图表示法的优点是:施工过程及其先后顺序表达清楚,时间和空间状况形象直观,斜向进度线的斜率可以直观地表示出各施工过程的进展速度。但编制实际工程进度计划不如横道图方便。

  (三)流水施工参数

  流水施工参数是指组织流水施工时,用来描述工艺流程、空间布置和时间安排等方面的状态参数,包括工艺参数、空间参数和时间参数。

  1. 工艺参数

  工艺参数主要是指在组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。

  (1)施工过程。组织建设工程流水施工时,根据施工组织及计划安排需要而将计划任务划分成的子项称为施工过程。

  施工过程的数目一般用n表示,它是流水施工的主要参数之一。根据其性质和特点不同,施工过程一般分为三类,即建造类施工过程、运输类施工过程和制备类施工过程。

  ①建造类施工过程。是指在施工对象的空间上直接进行砌筑、安装与加工,最终形成建筑产品的施工过程。它是建设工程施工中占有主导地位的施工过程,如建筑物或构筑物的地下工程、主体结构工程、装饰工程等。

  ②运输类施工过程。是指将建筑材料、各类构配件、成品、制品和设备等运到工地仓库或施工现场使用地点的施工过程。

  ③制备类施工过程。是指为了提高建筑产品生产的工厂化、机械化程度和生产能力而形成的施工过程。如砂浆、混凝土、各类制品、门窗等的制备过程和混凝土构件的预制过程。

  由于建造类施工过程占有施工对象的空间,直接影响工期的长短,因此,必须列入施工进度计划,并在其中大多作为主导施工过程或关键工作。运输类与制备类施工过程一般不占有施工对象的工作面,不影响工期,故不需要列入流水施工进度计划之中。只有当其占有施工对象的工作面,影响工期时,才列入施工进度计划之中。例如,对于采用装配式钢筋混凝土结构的建设工程,钢筋混凝土构件的预制过程就需要列入施工进度计划之中;同样,结构安装中的构件吊运施工过程也需要列入施工进度计划之中。

  (2)流水强度。流水强度是指流水施工的某施工过程(队)在单位时间内所完成的工程量,也称为流水能力或生产能力。例如,浇筑混凝土施工过程的流水强度是指每工作班浇筑的混凝土立方数。

  流水强度可用公式(3.4.1)计算求得:(3.4.1)

  式中:――某施工过程(队)的流水强度;――投入该施工过程中的第i种资源量(施工机械台数或工人数);

  ――投入该施工过程中第i种资源的产量定额;

  X――投入该施工过程中的资源种类数。

  2. 空间参数

  空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。通常包括工作面和施工段。

  (1)工作面。工作面是指供某专业工种的工人或某种施工机械进行施工的活动空间。工作面的大小,表明能安排施工人数或机械台数的多少。每个作业的工人或每台施工机械所需工作面的大小,取决于单位时间内其完成的工程量和安全施工的要求。

  (2)施工段。将施工对象在平面或空间上划分成若干个劳动量大致相等的施工段落,称为施工段或流水段。施工段的数目一般用m表示,它是流水施工的主要参数之一。

  1)划分施工段的目的。划分施工段的目的就是为了组织流水施工。由于建设工程体形庞大,可以将其划分成若干个施工段,从而为组织流水施工提供足够的空间。在一般情况下,一个施工段在同一时间内,只安排一个专业工作队施工,各专业工作队遵循施工工艺顺序依次投入作业,同一时间内在不同的施工段上平行施工,使流水施工均衡地进行。组织流水施工时,可以划分足够数量的施工段,充分利用工作面,避免窝工,尽可能缩短工期。

  2)划分施工段的原则。由于施工段内的施工任务由专业工作队依次完成,因而在两个施工段之间容易形成一个施工缝。同时,由于施工段数量的多少,将直接影响流水施工的效果。为使施工段划分得合理,一般应遵循下列原则:

  ①同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10%~15%;

  ②每个施工段内要有足够的工作面,以保证相应数量的工人、主导施工机械的生产效率,满足合理劳动组织的要求;

  ③施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性;

  ④施工段的数目要满足合理组织流水施工的要求。施工段数目过多,会降低施工速度,延长工期;施工段过少,不利于充分利用工作面,可能造成窝工;

  ⑤对于多层建筑物、构筑物或需要分层施工的工程,应既分施工段,又分施工层,各专业工作队依次完成第一施工层中各施工段任务后,再转入第二施工层的施工段上作业,依此类推。以确保相应专业队在施工段与施工层之间,组织连续、均衡、有节奏地流水施工。

  3. 时间参数

  时间参数是指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期等。

  (1)流水节拍。流水节拍是指在组织流水施工时,某个专业工作队在一个施工段上的施工时间。第j个专业工作队在第i个施工段的流水节拍一般用来表示(j=1,2,……,n;i=1,2,……,m)。

  流水节拍是流水施工的主要参数之一,它表明流水施工的速度和节奏性。流水节拍小,其流水速度快,节奏感强;反之则相反。流水节拍决定着单位时间的资源供应量,同时,流水节拍也是区别流水施工组织方式的特征参数。

  同一施工过程的流水节拍,主要由所采用的施工方法、施工机械以及在工作面允许的前提下投入施工的工人数、机械台数和采用的工作班次等因素确定。有时,为了均衡施工和减少转移施工段时消耗的工时,可以适当调整流水节拍,其数值最好为半个班的整数倍。

  流水节拍可分别按下列方法确定:

  1)定额计算法。如果已有定额标准时,可按公式(3.4.2)或公式(3.4..3)确定流水节拍。



(3.4.2)

  或(3.4.3)

  式中:――第j个专业工作队在第i个施工段的流水节拍;――第j个专业工作队在第i个施工段要完成的工程量或工作量;――第j个专业工作队的计划产量定额;――第j个专业工作队所投入的人工数或机械台数;――第j个专业工作队的工作班次;――第j个专业工作队在第i个施工段需要的劳动量或机械台班数量;

――第j个专业工作队的计划时间定额。

  如果根据工期要求采用倒排进度的方法确定流水节拍时,可用上式反算出所需要的工人数或机械台班数。但在此时,必须检查劳动力、材料和施工机械供应的可能性,以及工作面是否足够等。

  2)经验估算法。对于采用新结构、新工艺、新方法和新材料等没有定额可循的工程项目,可以根据以往的施工经验估算流水节拍。

  (2)流水步距。流水步距是指组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时间。流水步距一般用

来表示,其中j(j=1,2,……,n-1)为专业工作队或施工过程的编号。它是流水施工的主要参数之一。

  流水步距的数目取决于参加流水的施工过程数。如果施工过程数为n个,则流水步距的总数为n-1个。

  流水步距的大小取决于相邻两个施工过程(或专业工作队)在各个施工段上的流水节拍及流水施工的组织方式。确定流水步距时,一般应满足以下基本要求:

  ①各施工过程按各自流水速度施工,始终保持工艺先后顺序;

  ②各施工过程的专业工作队投入施工后尽可能保持连续作业;

  ③相邻两个施工过程(或专业工作队)在满足连续施工的条件下,能最大限度地实现合理搭接。

  根据以上基本要求,在不同的流水施工组织形式中,可以采用不同的方法确定流水步距。

  (3)流水施工工期。流水施工工期是指从第一个专业工作队投入流水施工开始,到最后一个专业工作队完成流水施工为止的整个持续时间。由于一项建设工程往往包含有许多流水组,故流水施工工期一般均不是整个工程的总工期。

  例1:在组织建设工程流水施工时,用来表达流水施工在空间布置上开展状态的参数是( ).

  A.流水节拍 B.施工段 C.流水强度 D.施工过程

  【答案】:B

  【解题思路】:空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。通常包括工作面和施工段。

  例2:下列流水施工参数中,属于工艺参数的是()。

  A.施工过程B.施工段

  C.流水步距D.流水节拍

  【答案】A

  【解题思路】工艺参数主要是指在组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。

  例3:组织建设工程流水施工时,划分施工段的原则有( ).

  A.同一专业工作队在各个施工段上的劳动量应大致相等

  B.施工段的数量应尽可能多

  C.每个施工段内要有足够的工作面

  D.施工段的界限应尽可能与结构界限相吻合

  E.多层建筑物应既分施工段又分施工层

  【答案】:ACDE

  【解题思路】:为使施工段划分得合理,一般应遵循下列原则:

  ①同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10%~15%;

  ②每个施工段内要有足够的工作面,以保证相应数量的工人、主导施工机械的生产效率,满足合理劳动组织的要求;

  ③施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性;

  ④施工段的数目要满足合理组织流水施工的要求。施工段数目过多,会降低施工速度,延长工期;施工段过少,不利于充分利用工作面,可能造成窝工;

  ⑤对于多层建筑物、构筑物或需要分层施工的工程,应既分施工段,又分施工层,各专业工作队依次完成第一施工层中各施工段任务后,再转入第二施工层的施工段上作业,依此类推。以确保相应专业队在施工段与施工层之间,组织连续、均衡、有节奏地流水施工。

     环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校造价工程师考试频道论坛,环球网校造价师考试交流群384019082,欢迎您的加入,随时与广大考生朋友们一起交流!

更多造价工程师信息:



编辑推荐:

2015VIP套餐抢报,2014年课件,不过重学

2014年造价工程师考后感言

2014年造价工程师考试试题及答案网友版

2014造价工程师考试第一时间对答案

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级造价工程师资格查询

一级造价工程师历年真题下载 更多

一级造价工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

一级造价工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
