当前位置: 首页 > 一级造价工程师 > 一级造价工程师备考资料 > 2015年造价师造价管理精讲班讲义:流水施工的基本组织方式

2015年造价师造价管理精讲班讲义:流水施工的基本组织方式

更新时间:2014-11-19 13:23:58 来源:|0 浏览0收藏0

一级造价工程师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

摘要 环球整理造价工程师考试的复习资料,供大家参考,希望对大家有所帮助

  题库对答案 考后感言

  特别推荐:环球造价工程师精彩视频免费学

  二、流水施工的基本组织方式

  在流水施工中,由于流水节拍的规律不同,决定了流水步距、流水施工工期的计算方法等也不同,甚至影响到各个施工过程的专业工作队数目。按照流水节拍的特征,可将流水施工分为两大类,即:有节奏流水施工和非节奏流水施工。

  (一)有节奏流水施工

  有节奏流水施工是指在组织流水施工时,每一个施工过程在各个施工段上的流水节拍都各自相等的流水施工,它分为等节奏流水施工和异节奏流水施工。

  1. 等节奏流水施工

  等节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍都相等的流水施工,也称为固定节拍流水施工或全等节拍流水施工。

  (1)固定节拍流水施工的特点。固定节拍流水施工是一种最理想的流水施工方式,其特点如下:

  ①所有施工过程在各个施工段上的流水节拍均相等;

  ②相邻施工过程的流水步距相等,且等于流水节拍;

  ③专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;

  ④各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。

  (2)固定节拍流水施工工期。

  1)有间歇时间的固定节拍流水施工。所谓间歇时间,是指相邻两个施工过程之间由于工艺或组织安排需要而增加的额外等待时间。包括工艺间歇时间( )和组织间歇时间( )。对于有间歇时间的固定节拍流水施工,其流水施工工期T可按公式(3.4.4)计算:

  T=(n-1)t+∑G+∑Z+m?t

  =(m+n-1)t+∑G+∑Z (3.4.4)

  式中符号如前所述。

  【例4.4.1】某分部工程流水施工计划如图4.4.3所示。

  在该计划中,施工过程数目n=4;施工段数目m=4;流水节拍t=2;流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=KⅢ,Ⅳ=t=2;组织间歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=ZⅢ,Ⅳ=0;工艺间歇GⅠ,Ⅱ=GⅢ,Ⅳ=0 ;GⅡ,Ⅲ=1。因此,其流水施工工期为:

  T=(n-1)t+∑G+∑Z+m?t

  =(4-1)×2+1+0+4×2

  =15(天)

  2)有提前插入时间的固定节拍流水施工。所谓提前插入时间,是指相邻两个专业工作队在同一施工段上共同作业的时间。在工作面允许和资源有保证的前提下,专业工作队提前插入施工,可以缩短流水施工工期。对于有提前插入时间()的固定节拍流水施工,其流水施工工期T可按公式(3.4.5)计算:

  T=(n-1)t+∑G+∑Z-∑C+m?t

  =(m+n-1)t+∑G+∑Z-∑C (3.4.5)

  式中符号如前所述。

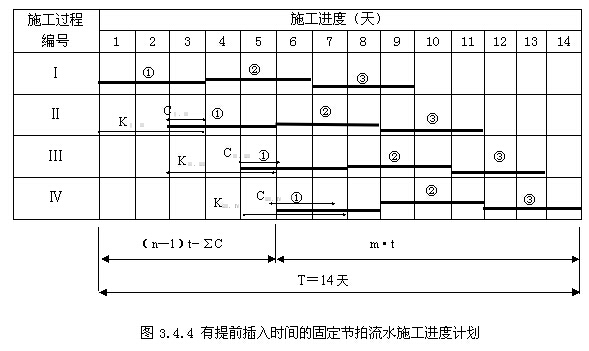

  【例3.4.2】某分部工程流水施工计划如图3.4.4所示。

  在该计划中,施工过程数目n=4;施工段数目m=3;流水节拍t=3;流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=KⅢ,Ⅳ=t=3;组织间歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=ZⅢ,Ⅳ=0;工艺间歇GⅠ,Ⅱ=GⅡ,Ⅲ=GⅢ,Ⅳ=0 ;提前插入时间CⅠ,Ⅱ=CⅡ,Ⅲ=1,CⅢ,Ⅳ=2。因此,其流水施工工期为:

  T=(n-1)t+∑G+∑Z-∑C+m?t

  =(4-1)×3+0+0-(1+1+2)+3×3

  =14(天)

  2. 异节奏流水施工

  异节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍各自相等而不同施工过程之间的流水节拍不尽相等的流水施工。在组织异节奏流水施工时,又可以采用异步距和等步距两种方式。

  (1)异步距异节奏流水施工。异步距异节奏流水施工是指在组织异节奏流水施工时,每个施工过程成立一个专业工作队,由其完成各施工段任务的流水施工。异步距异节奏流水施工的特点如下:

  ①同一施工过程在各个施工段上的流水节拍均相等;不同施工过程之间的流水节拍不尽相等;

  ②相邻施工过程之间的流水步距不尽相等;

  ③专业工作队数等于施工过程数;

  ④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。

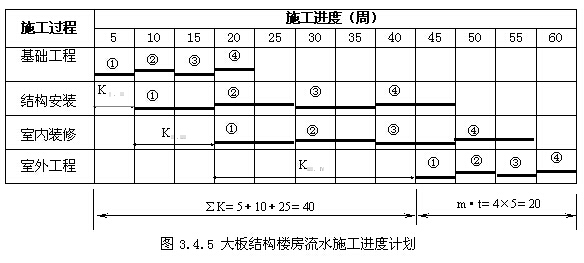

  【例3.4.3】某工程项目由四幢大板结构楼房组成,每幢楼房为一个施工段,施工过程划分为基础工程、结构安装、室内装修和室外工程4项,其流水施工进度计划如图3.4.5所示。

  由图4.4.5可知,如果按4个施工过程成立4个专业工作队组织流水施工,其总工期为:

  T=(5+10+25)+4×5=60(周)

  (2)等步距异节奏流水施工。等步距异节奏流水施工是指在组织异节奏流水施工时,按每个施工过程流水节拍之间的比例关系,成立相应数量的专业工作队而进行的流水施工,也称为成倍节拍流水施工。成倍节拍流水施工的特点如下:

  ①同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;

  ②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K);

  ③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;

  ④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。

  加快的成倍节拍流水施工工期T可按公式(3.4.6)计算:

  T=(n’-1)K+∑G+∑Z-∑C+m?K

  =(m+n’-1)K+∑G+∑Z-∑C (3.4.6)

  式中n’表示专业工作队数目,其余符号如前所述。

  【例4.4.4】仍以【例4.4.3】四幢大板结构楼房为例,为加快施工进度,增加专业工作队,组织成倍节拍流水施工。

  (1)计算流水步距。流水步距等于流水节拍的最大公约数,即:

  K=Min[5,10,10,5]=5

  (2)确定专业工作队数目。每个施工过程成立的专业工作队数可按公式(3.4.7)计算:



(3.4.7)

  式中:――第j个施工过程的专业工作队数;――第j个施工过程的流水节拍;

  K――流水步距。

  在本例中,各施工过程的专业工作队数目分别为:

  Ⅰ――基础工程:bⅠ=tⅠ/K=5/5=1

  Ⅱ――结构安装:bⅡ=tⅡ/K=10/5=2

  Ⅲ――室内装修:bⅢ=tⅢ/K=10/5=2

  Ⅳ――室外工程:bⅣ=tⅣ/K=5/5=1

  于是,参与该工程流水施工的专业工作队总数n’为:

  =(1+2+2+1)=6

  (3)绘制成倍节拍流水施工进度计划图。在加快的成倍节拍流水施工进度计划图中,除表明施工过程的编号或名称外,还应表明专业工作队的编号。在表明各施工段的编号时,一定要注意有多个专业工作队的施工过程。各专业工作队连续作业的施工段编号不应该是连续的,否则,无法组织合理的流水施工。

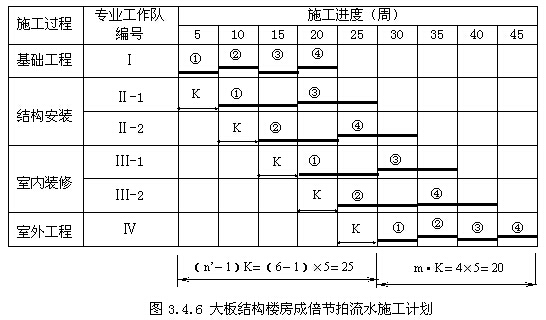

  根据图3.4.5所示进度计划编制的成倍节拍流水施工进度计划如图3.4.6所示。

  (4)确定流水施工工期。由图4.4.6可知,本计划中没有组织间歇、工艺间歇及提前插入,故根据公式(4.4.6)算得流水施工工期为:

  T=(m+n’-1)K=(4+6-1)×5=45(周)

  与异步距异节奏流水施工进度计划比较,该工程组织成倍节拍流水施工,可使总工期缩短15周。

  (二)非节奏流水施工

  非节奏流水施工是指在组织流水施工时,全部或部分施工过程在各个施工段上的流水节拍不相等的流水施工。这种施工是流水施工中最常见的一种。

  1. 非节奏流水施工的特点

  (1)各施工过程在各施工段的流水节拍不全相等;

  (2)相邻施工过程的流水步距不尽相等;

  (3)专业工作队数等于施工过程数;

  (4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。

  2. 流水步距的确定

  在非节奏流水施工中,通常采用累加数列错位相减取大差法计算流水步距。由于这种方法是由潘特考夫斯基(译音)首先提出的,故又称为潘特考夫斯基法。这种方法简捷、准确,便于掌握。

  累加数列错位相减取大差法的基本步骤如下:

  (1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;

  (2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列;

  (3)在差数列中取最大值,即为这两个相邻施工过程的流水步距。

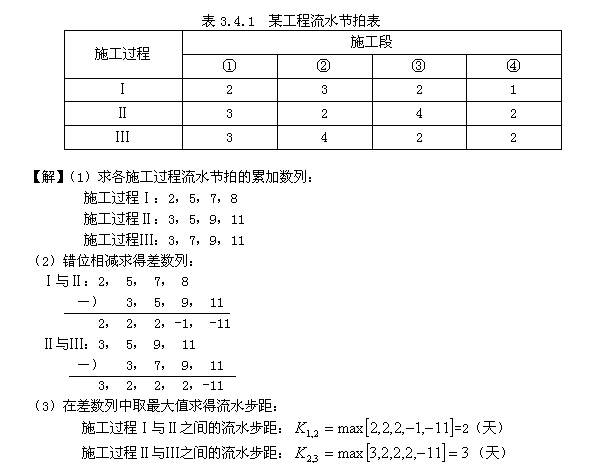

  【例4.4.5】某工程由3个施工过程组成,分为4个施工段进行流水施工,其流水节拍(天)见表3.4.1,试确定流水步距。

  3. 流水施工工期的确定

  流水施工工期可按公式(4.4.8)计算:



(4.4.8)

  式中: ――流水施工工期; ――各施工过程(或专业工作队)之间流水步距之和;  ――最后一个施工过程(或专业工作队)在各施工段流水节拍之和; ――组织间歇时间之和; ――工艺间歇时间之和; ――提前插入时间之和。

  在【例4.4.5】中,由于没有组织间歇、工艺间歇及提前插入,则其流水施工工期为:

  T=(2+3)+(3+4+2+2)=16(天)

  例题

  1:等节奏流水施工与非节奏流水施工的共同特点是( ).

  A.相邻施工过程的流水步距相等

  B.施工段之间可能有空闲时间

  C.专业工作队数等于施工过程数

  D.各施工过程在各施工段的流水节拍相等

  【答案】:C

  【解题思路】:等节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍都相等的流水施工,也称为固定节拍流水施工或全等节拍流水施工。其特点如下:

  ①所有施工过程在各个施工段上的流水节拍均相等;

  ②相邻施工过程的流水步距相等,且等于流水节拍;

  ③专业工作队数等于施工过程数;

  ④各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。

  非节奏流水施工的特点

  (1)各施工过程在各施工段的流水节拍不全相等;

  (2)相邻施工过程的流水步距不尽相等;

  (3)专业工作队数等于施工过程数;

  (4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。

  2:某分部工程划分为4个施工,组织加快的成倍节拍流水施工,如果流水节拍分别为6、4、4、2天,由流水步距为( )天.

  A.1 B.2 C.4 D.6

  【答案】:B

  【解题思路】:等步距异节奏流水施工。等步距异节奏流水施工是指在组织异节奏流水施工时,按每个施工过程流水节拍之间的比例关系,成立相应数量的专业工作队而进行的流水施工,也称为成倍节拍流水施工。成倍节拍流水施工的特点如下:

  ①同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;

  ②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K), 6、4、4、2最大公约数是2;

  ③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;

  ④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。

  3:某分部工程划分为两个施工过程、3个施工段组织流水施工,流水节拍分别为3、4、2天和3、5、4天,则流水步距为( )天

  A.2

  B.3

  C.4

  D.5

  【答案】C

  4:某分部工程划分为3个施工过程、4个施工段,组织加快的成倍节拍流水施工,流水节拍分别为6, 4, 4天,则专业工作队数为()个。

  A.3 B.4

  C.6 D.7

  【答案】D

  【解题思路】首先计算流水步距即流水节拍的最大公约数为2,再计算各流水节拍和流水步距的比值即为各施工过程专业工作队的数目,分别为3,2,2。将各施工过程专业工作队的数目求和为7。

  5.已知某基础工程由开挖、垫层、砌基础和回填夯实四个过程组成,按平面划分为四段顺序施工,各过程流水节拍分别为12天、4天、10天和6天,按异节奏组织流水施工的工期则为( )。

  A.38天 B.40天

  C.56天 D.128天

  【答案】A

  【解题思路】根据已知条件,本题应按等步距异节奏组织流水施工计算。

  T=(n’-1)K+∑G+∑Z-∑C+m?K

  =(m+n’-1)K+∑G+∑Z-∑C

  计算流水步距。流水步距等于流水节拍的最大公约数,即:

  K=Min[12,4,10,6]=2

  确定专业工作队数目。每个施工过程成立的专业工作队数可按公式计算:



  在本题中,各施工过程的专业工作队数目分别为:

  Ⅰ――开挖工程:bⅠ=tⅠ/K=12/2=6

  Ⅱ――垫层:bⅡ=tⅡ/K=4/2=2

  Ⅲ――砌基础:bⅢ=tⅢ/K=10/2=5

  Ⅳ――回填夯实:bⅣ=tⅣ/K=6/2=3

  T=(m+n’-1)K+∑G+∑Z-∑C

  =(4+16-1)×2+0+0-0=38天

  6.某施工项目有四个工艺过程,每个过程按五段依次进行施工,各过程在各段的持续时间依次为:4天、3天、5天、7天、4天;5天、6天、7天、3天、2天;3天、5天、4天、8天、7天;5天、6天、2天、3天、4天,其工期应为( )。

  A.33天 B.45天

  C.70天 D.93天

  【答案】B

  【解题思路】根据已知条件,本题应按非节奏流水施工计算。

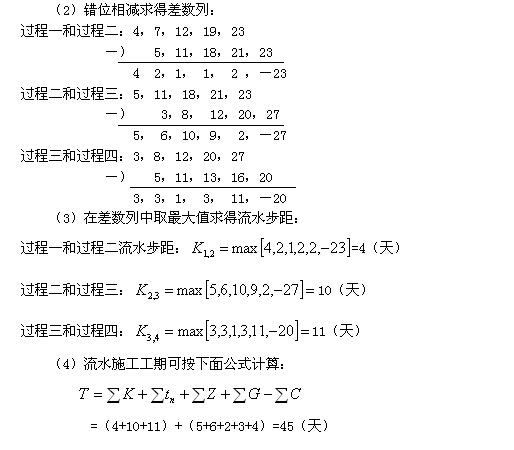

  (1)求各施工过程流水节拍的累加数列:

  过程一:4,7,12,19,23

  过程二:5,11,18,21,23

  过程三:3,8,12,20,27

  过程四:5,11,13,16,20

  7.某钢筋混凝土结构二层房屋的分项工程按A、B、C 3个施工过程进行分层施工,组织成流水节拍分别为tA=6d、tB=6d、tC=9d的加快成倍节拍流水施工,则每层施工段数是( )。

  A.2 B.3

  C.5 D.7

  【答案】D

  【解题思路】对于多层建筑物、构筑物或需要分层施工的工程,应既分施工段,又分施工层,各专业工作队依次完成第一施工层中各施工段任务后,再转入第二施工层的施工段上作业,依此类推。根据本题的已知条件,每层施工段数实际就是A、B、C 3个施工过程的等步距异节奏流水施工的专业工作队数目n’。

  (1)计算流水步距。流水步距等于流水节拍的最大公约数,即:

  K=Min[6,6,9]=3

  (2)确定专业工作队数目

  各施工过程的专业工作队数目分别为:

  A工程:bⅠ=tⅠ/K=6/3=2

  B安装:bⅡ=tⅡ/K=6/3=2

  C装修:bⅢ=tⅢ/K=9/3=3

  =(2+2+3)=7

     环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校造价工程师考试频道论坛,环球网校造价师考试交流群384019082,欢迎您的加入,随时与广大考生朋友们一起交流!

更多造价工程师信息:



编辑推荐:

2015VIP套餐抢报,2014年课件,不过重学

2014年造价工程师考后感言

2014年造价工程师考试试题及答案网友版

2014造价工程师考试第一时间对答案

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级造价工程师资格查询

一级造价工程师历年真题下载 更多

一级造价工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

一级造价工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
